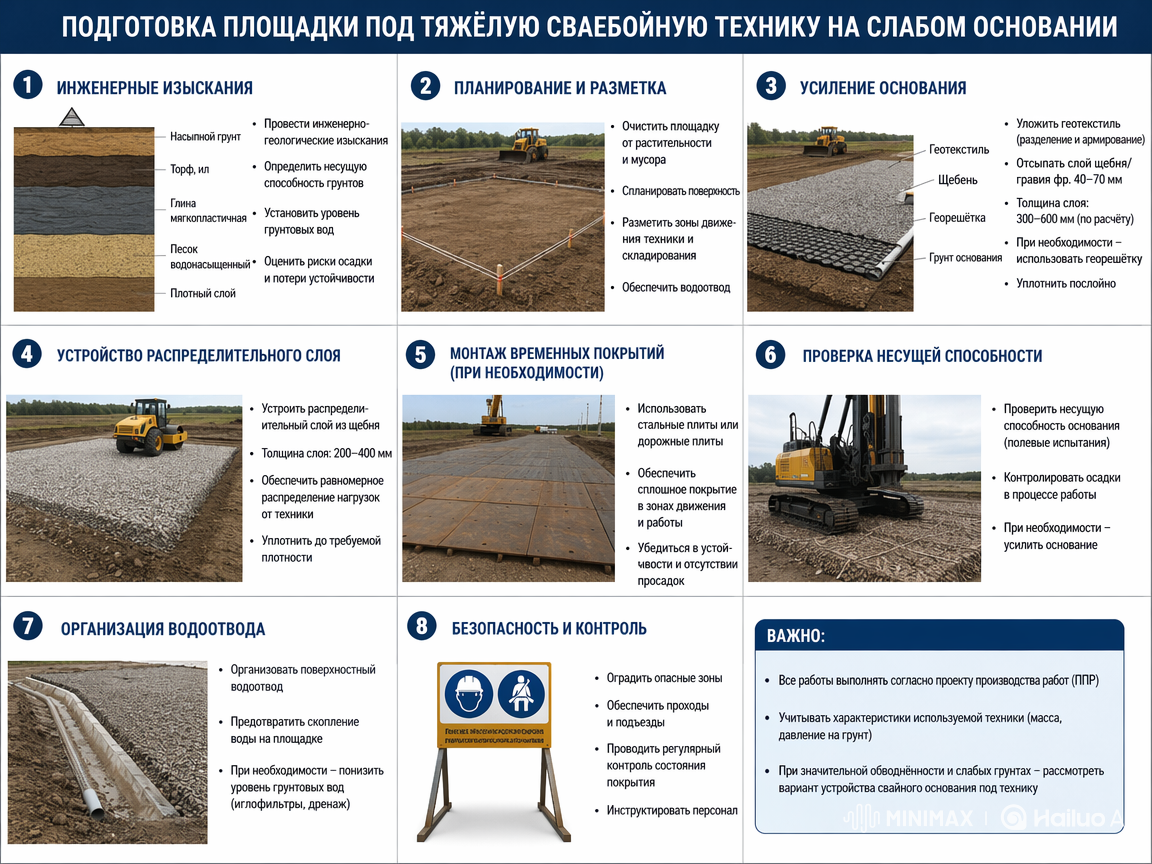

Подготовка площадки под тяжёлую сваебойную технику на слабом основании — это не второстепенная задача перед началом работ, а один из главных факторов сроков, безопасности и стоимости. Даже правильно подобранная установка не сможет работать в нормальном темпе, если проезд размокает после дождя, дно площадки не держит нагрузку, нет временных дорог, сваи складированы на слабом пятне, а развороты техники выполняются “по месту” без расчёта маршрута. В таких условиях объект теряет время не на самой забивке, а на спасении площадки.
На слабых грунтах сваебойные работы нужно готовить как отдельный производственный сценарий. Здесь заранее оценивают несущую способность основания, маршруты движения, зоны разворота, места стоянки техники, работу крана, складирование свай, водоотвод, временные настилы, дорожные плиты, металлические слани и безопасные зоны. Если это сделать до мобилизации, техника выходит на объект и работает по плану. Если оставить подготовку “на первый день”, высокий риск получить колеи, просадки, застревание, конфликт с краном и простой дорогостоящей смены.
Слабое основание опасно не тем, что по нему “неприятно ездить”, а тем, что оно нарушает устойчивость и предсказуемость всего процесса. Сваебойная установка, кран, автотранспорт со сваями и вспомогательная техника создают значительные нагрузки на поверхность. Если верхний слой грунта переувлажнён, разрыхлён, сложен насыпью, содержит торф, плывунные участки или плохо уплотнён после земляных работ, техника начинает продавливать основание, оставлять глубокие колеи и терять возможность безопасного манёвра.
Главная проблема — слабая площадка ухудшается с каждым проходом. Один раз техника прошла по сырому маршруту, появился след. Второй проход углубил колею. Третий уже требует подсыпки, вытаскивания, перестановки плит или изменения маршрута. На большом свайном поле такие потери повторяются десятки раз, поэтому фактическая производительность установки резко падает, хотя сама техника исправна и оператор готов работать.
Для заказчика слабое основание почти всегда означает риск допзатрат. Появляются временные дороги, настилы, дорожные плиты, металлические слани, подсыпка, водоотвод, дополнительные перестановки крана, восстановление проездов и корректировка графика. Поэтому подготовку слабой площадки лучше сразу увязывать с требованиями к площадке под забивку свай, реальной производительностью сваебойной установки и календарём работ.
Перед мобилизацией нужно оценить не только точку забивки, но и весь маршрут техники. Важно понимать, как установка заедет на объект, где развернётся, где будет стоять, по каким траекториям перейдёт между кустами или захватками, где будут разгружаться сваи, как будет работать кран и где находятся слабые зоны. Если проверить только место первой сваи, уже через несколько часов можно столкнуться с тем, что следующая зона недоступна.
На слабом основании нужно заранее выявить участки с переувлажнением, локальными понижениями, остатками растительного слоя, неуплотнёнными насыпями, старой обратной засыпкой, колодцами, лотками, подземными коммуникациями и местами, где вода будет скапливаться после дождя. Даже визуально ровная площадка может не выдержать тяжёлую технику, если под тонким верхним слоем находится слабый или водонасыщенный грунт.
Для точной подготовки полезны инженерно-геологические изыскания, полевые испытания грунтов и исходные данные для точного КП на свайные работы. Для расчёта подрядчику нужны не только чертежи свайного поля, но и понимание фактических условий площадки: проезды, покрытие, УГВ, слабые зоны, доступ к захваткам и ограничения по технике.
Частая ошибка — подготовить только въезд на объект, но не подготовить рабочий маршрут внутри площадки. Сваебойная техника не просто заезжает и стоит на одном месте. Она перемещается между точками, разворачивается, работает рядом с краном, переходит между захватками, а иногда уходит на временную стоянку или сервис. Если временная дорога заканчивается у ворот, дальше объект начинает терять темп на каждом перемещении.
Временный маршрут должен учитывать габариты и массу техники, радиусы разворота, движение длинномерного транспорта со сваями, работу крана, складирование и безопасные зоны. На слабом основании важно не допускать хаотичного движения техники. Чем больше случайных траекторий, тем быстрее площадка разрушается: появляются колеи, размывы, локальные просадки и участки, где техника начинает “залипать”.
Проезды лучше планировать по захваткам. Для каждой зоны нужно понимать, откуда подаются сваи, где стоит кран, куда переставляется установка и какой маршрут останется свободным после складирования материалов. В этом помогает материал как спланировать работу по захваткам. На слабом основании захватка — это не только группа свай на чертеже, но и подготовленный путь техники до неё.
Для усиления слабого основания применяют временные покрытия: дорожные плиты, плиты ПАГ и ПДП, деревянные или щитовые настилы, металлические слани и комбинированные решения. Выбор зависит от грунта, массы техники, длительности работ, интенсивности движения, наличия воды, требуемого маршрута и того, нужно ли только один раз пройти к точке или постоянно перемещаться между захватками. Универсального решения “для всех слабых грунтов” нет.
Дорожные плиты и плиты типа ПАГ/ПДП удобны там, где нужно распределить нагрузку от техники и транспорта на большую площадь, сформировать временную дорогу или рабочую карту под перемещения. При слабых водонасыщенных основаниях под плиты часто требуется подготовка: выравнивание, подсыпка, геотекстиль или другой разделительный слой, чтобы покрытие не “утонуло” в грунте и не потеряло работоспособность после нескольких проходов.
Металлические слани полезны там, где нужно быстро усилить рабочую зону или маршрут движения тяжёлой техники, особенно если площадка ограничена и нет возможности долго устраивать полноценную временную дорогу. Также они помогают снизить риск локального продавливания и сохранить проходимость установки при перестановках. Если объекту нужны добойники, спецнаголовники или металлические слани, это нужно обсуждать до выхода техники и отражать в составе работ через услугу предоставление дополнительного оборудования.
Щиты и настилы применяют как временное решение для локальных слабых зон, проездов через газон, участков после дождя или мест, где нужно сохранить верхний слой основания. Но любое покрытие должно быть уложено по схеме. Если плиты или слани кладут хаотично, без учёта маршрута, стыков, поворотов и зоны работы крана, они помогают только частично и могут сами стать источником задержек.
Рабочее пятно под сваебойную установку должно быть устойчивым, ровным и достаточным для безопасной работы мачты, молота, подачи сваи и перестановки. На слабом основании особенно важно подготовить не только место первой установки, но и последовательность будущих стоянок. Если под каждую перестановку приходится заново искать устойчивое место, производительность падает, а риск просадки растёт.
Развороты требуют отдельного внимания. Тяжёлая техника не должна разворачиваться на неподготовленном сыром грунте, потому что именно в поворотах чаще всего образуются глубокие колеи и локальные продавливания. Если площадка маленькая, нужно заранее определить, где установка разворачивается, где она сдаёт назад, где работает кран и где находятся люди. Без такой схемы слабое основание быстро превращается в разрушенный участок, который приходится срочно восстанавливать.
Если объект стеснённый, подготовка основания должна быть связана с выбором техники. Иногда более манёвренная установка с меньшими требованиями к развороту позволяет снизить объём временных дорог. Иногда, наоборот, нужна мощная техника, но тогда необходимо заранее усилить рабочие карты. Для этого полезно использовать материал как выбрать технику под объект.
Слабое основание почти всегда связано с водой. Это может быть высокий уровень грунтовых вод, сезонное переувлажнение, дождь, снеготаяние, плохой поверхностный сток или вода, которая собирается в понижениях после земляных работ. Если воду не отвести, даже хорошо уложенные плиты и слани начинают работать хуже: грунт под ними разжижается, появляются просадки, стыки начинают “играть”, а техника теряет устойчивый маршрут.
Перед началом работ нужно организовать поверхностный водоотвод. На площадке не должны образовываться лужевые зоны на маршрутах техники, возле складирования свай и в местах разворота. Иногда достаточно планировки и уклонов, иногда нужны канавы, локальная подсыпка, временные приямки или насосное оборудование. Главное — не ждать, пока вода появится под установкой.
Высокий УГВ требует отдельного внимания. Он не запрещает забивку свай, но меняет требования к подготовке площадки, устойчивости техники и контролю качества. Для таких объектов полезен материал забивка ЖБ свай при высоком УГВ. Если свайные работы ведутся ниже отметки площадки или в котловане, нужно дополнительно учитывать свайные работы в котловане.
Сваи нельзя складировать “где осталось место”. На слабом основании склад сам становится источником нагрузки, просадки и ограничения манёвра. Если штабель размещён на переувлажнённом участке, он может просесть, нарушить геометрию хранения, затруднить строповку и заблокировать маршрут техники. Если сваи лежат далеко от рабочей зоны, кран тратит больше времени на подачу, а установка ждёт между элементами.
Место складирования должно быть выбрано с учётом проезда, крана, очередности работ и несущей способности основания. Сваи укладывают так, чтобы их можно было безопасно стропить и подавать к точке погружения без лишних перестановок. Если основание слабое, под штабели могут потребоваться подкладки, плиты, щиты или подготовленное уплотнённое основание, чтобы нагрузка распределялась равномерно.
Складирование должно быть связано с графиком захваток. Для каждой смены желательно иметь подготовленную партию свай рядом с рабочей зоной, но без перегрузки площадки. Если завезти слишком много изделий и разложить их хаотично, они начнут мешать технике, крану, геодезии и смежникам. Здесь помогает логика из материала подача свай, кран, геодезия, сварка, бурение.
На слабой площадке нужно готовить основание не только под сваебойную установку, но и под кран. Кран может создавать не меньшую нагрузку на грунт, особенно в зоне вылета стрелы и при работе с длинномерными железобетонными элементами. Если кран стоит на неподготовленном участке, риски возникают сразу в двух направлениях: безопасность грузовых операций и темп подачи свай.
Важно заранее определить, где кран будет стоять, какие зоны он обслуживает, как он перемещается и не пересекается ли его маршрут с движением сваебойной установки. Если для крана нужны плиты, слани или отдельные рабочие карты, это должно быть предусмотрено до начала работ. Нельзя усиливать только путь копра, оставляя кран “как-нибудь” на сыром грунте: установка всё равно будет ждать безопасную подачу сваи.
При слабом основании крановая схема должна быть особенно аккуратной. Чем меньше лишних перестановок, тем лучше сохраняется площадка. Поэтому склад свай, рабочие зоны, радиусы подачи и захватки нужно увязывать в один план. Если объект крупный или график жёсткий, это лучше отражать в ППР свайных работ и ежедневной отчётности.
Слабое основание усиливает требования к безопасности. Если рядом есть котлованы, откосы, траншеи, колодцы, лотки или подземные сети, тяжёлая техника должна работать на безопасном расстоянии с учётом фактического состояния грунта. Нельзя складировать сваи на бровках котлованов, перегружать слабые края выемок или прокладывать временную дорогу поверх незащищённых коммуникаций без согласования.
До начала работ нужно подтвердить расположение подземных коммуникаций в зоне свайного поля и проездов. На слабых основаниях это особенно важно, потому что просадка техники или плит может повредить сети даже вне точки забивки. Если есть охранные зоны, требуется трассировка, шурфовка, маркировка опасных участков и понятный порядок допуска.
Безопасность включает и организацию людей на площадке. Должны быть ограждения, предупреждающие знаки, свободные эвакуационные проходы, рабочая связь и ответственное лицо на смене. Для подготовки полезны техника безопасности в свайных работах, свайные работы рядом с коммуникациями и временные строительные заборы.
Подготовка слабого основания всегда влияет на смету, но её отсутствие обычно обходится дороже. Если заранее заложить временные дороги, плиты, металлические слани, водоотвод, подготовку складов и усиление рабочих пятен, стоимость выглядит выше на старте. Но если этого не сделать, объект получает простои, аварийные работы, повторные перестановки, срочную доставку плит, потерю смен и возможные повреждения площадки.
При сравнении коммерческих предложений важно смотреть, кто и что включает в подготовку. Один подрядчик может указать только забивку свай, а временные дороги, кран, плиты, слани, подсыпку и восстановление проездов оставить за заказчиком. Другой может сразу прописать условия площадки и необходимое дополнительное оборудование. Формально цена первого предложения ниже, но после выхода на слабое основание итоговая стоимость может оказаться выше.
Чтобы избежать споров, условия подготовки слабой площадки нужно отражать в КП, ТЗ и договоре. Полезны материалы как составить техническое задание на свайные работы для тендера, как сравнивать КП на свайные работы и что должно быть в договоре на забивку свай. Чем точнее описана подготовка, тем меньше непредвиденных допработ.
Даже хорошо подготовленная слабая площадка требует ежедневного контроля. После дождя, ночной смены, интенсивной подачи свай или нескольких перестановок состояние основания может измениться. Нужно смотреть на колейность, просадки, смещение плит, повреждение настилов, появление воды, состояние маршрутов и рабочие пятна под следующую захватку. Если замечания фиксируются вовремя, их можно устранить до простоя техники.
Контроль площадки нужно связывать с журналом и ежедневным отчётом. В отчёте полезно отражать не только количество погружённых свай, но и причины потерь темпа: размокший проезд, ожидание плит, перенос крана, недоступная захватка, необходимость подсыпки или перестановки сланей. Тогда генподрядчик видит реальную причину отклонения от графика и может принять решение до следующей смены.
Для управления полезны журнал забивки свай, ежедневный отчёт по свайным работам и контроль забивки свай. На слабом основании важно фиксировать не только технологические параметры погружения, но и состояние среды, в которой работает техника.
| Зона подготовки | Что сделать до выхода техники | Какой риск снижает |
|---|---|---|
| Въезд и временные дороги | Подготовить маршрут, усилить слабые участки плитами, щитами или сланями | Застревание техники, разрушение проездов, потеря смены |
| Рабочее пятно | Выравнивание, планировка, распределение нагрузки, проверка устойчивости | Просадка установки, опасная работа мачты, сложные перестановки |
| Водоотвод | Уклоны, канавы, отвод поверхностной воды, исключение лужевых зон | Размокание основания, колейность, снижение темпа |
| Складирование свай | Выбрать устойчивую зону, обеспечить подкладки, удобную строповку и подачу | Просадка штабелей, лишние перемещения, задержка крана |
| Кран и подача | Подготовить места стоянки крана, радиусы работы и маршрут подачи свай | Простой установки из-за небезопасной или медленной подачи |
| Коммуникации и безопасность | Разметить сети, охранные зоны, бровки котлованов, опасные участки и проходы | Повреждение сетей, аварийные остановки, угрозы для людей |
Слабое основание не делает свайные работы невозможными, но требует инженерной подготовки. Если заранее проверить грунт, воду, маршруты, складирование, кран, временные дороги и безопасные зоны, тяжёлая техника сможет работать устойчиво и предсказуемо. Если же площадку готовить по факту, объект почти всегда платит больше: временем, простоями, аварийными усилениями и спорными допработами.
Можно только если основание выдерживает нагрузку техники и обеспечивает безопасное перемещение. На слабых, водонасыщенных, размокших или насыпных грунтах обычно заранее предусматривают временные дороги, дорожные плиты, щиты или металлические слани.
Выбор зависит от грунта, массы техники, маршрута, длительности работ и условий площадки. Плиты удобны для временных дорог и рабочих карт, металлические слани — для локального усиления и прохода тяжёлой техники на ограниченных участках. Решение лучше принимать после осмотра площадки.
Потому что появляются дополнительные операции: усиление проездов, водоотвод, укладка плит или сланей, подготовка рабочих пятен, перестановки, контроль состояния площадки и иногда восстановление маршрутов после работ.
Нужно проверить въезд, радиусы разворота, слабые зоны, уровень воды, состояние покрытия, место складирования свай, маршрут крана, подачу элементов, охранные зоны коммуникаций и готовность следующих захваток.
Да, если кран работает на слабом или водонасыщенном грунте. Без подготовленной стоянки и маршрута кран может стать таким же источником простоев и рисков, как неподготовленный путь для сваебойной установки.
До выхода техники на объект. Если слабое основание, ограниченная площадка, высокий УГВ или сложная логистика известны заранее, металлические слани, спецнаголовники и другое оборудование лучше включать в расчёт и график до старта работ.
