Свайные работы при строительстве мостов и путепроводов редко идут по простому сценарию «техника приехала, погрузила сваи и освободила площадку». На календарь одновременно влияют грунты, вода, состояние подходов, доставка длинномерных изделий, работа кранов, геодезия, испытания, согласования и погодные ограничения. Если хотя бы один из этих факторов не включён в график, плановая производительность быстро перестаёт совпадать с фактической. В результате задерживается не только свайный этап, но и устройство ростверков, возведение опор, монтаж пролетных строений и организация движения на объекте.
На мостовых объектах особенно опасен календарь, составленный только по количеству свай и средней выработке установки. Одинаковый объём может выполняться с совершенно разной скоростью на сухом подходе к путепроводу, в русловой части, на слабом водонасыщенном основании или рядом с действующей автомобильной и железнодорожной инфраструктурой. Поэтому график должен показывать не только плановые даты, но и условия, при которых эти даты достижимы. Правильное планирование начинается с карты рисков, распределения ответственности и заранее подготовленных резервных сценариев.
Мостовые опоры воспринимают значительные вертикальные и горизонтальные воздействия, а их фундаменты нередко устраивают в сложных грунтовых и гидрологических условиях. Сваи могут располагаться в кустах, рядах, под высокими или низкими ростверками, а отдельные элементы выполняться наклонными. Организация зависит от типа опоры, схемы фундамента, длины элементов, проектных отметок и возможности поставить тяжёлую технику в нужной точке. Поэтому календарь свайных работ должен быть связан не только с общим числом свай, но и с конструкцией каждой опоры.
На подходах к путепроводу техника обычно работает в более понятной логистике, чем у русловой опоры или на участке со слабым основанием. Однако даже на сухом участке могут появиться ограничения по действующему движению, охранным зонам коммуникаций, высоте, радиусам разворота и временным дорогам. Для русловых и прибрежных опор добавляются вода, размыв, изменение состояния подъездов и необходимость временных технологических сооружений. Именно поэтому материалы о типах опор мостовых сооружений и строительстве опор моста полезно изучать ещё до календарного расчёта.

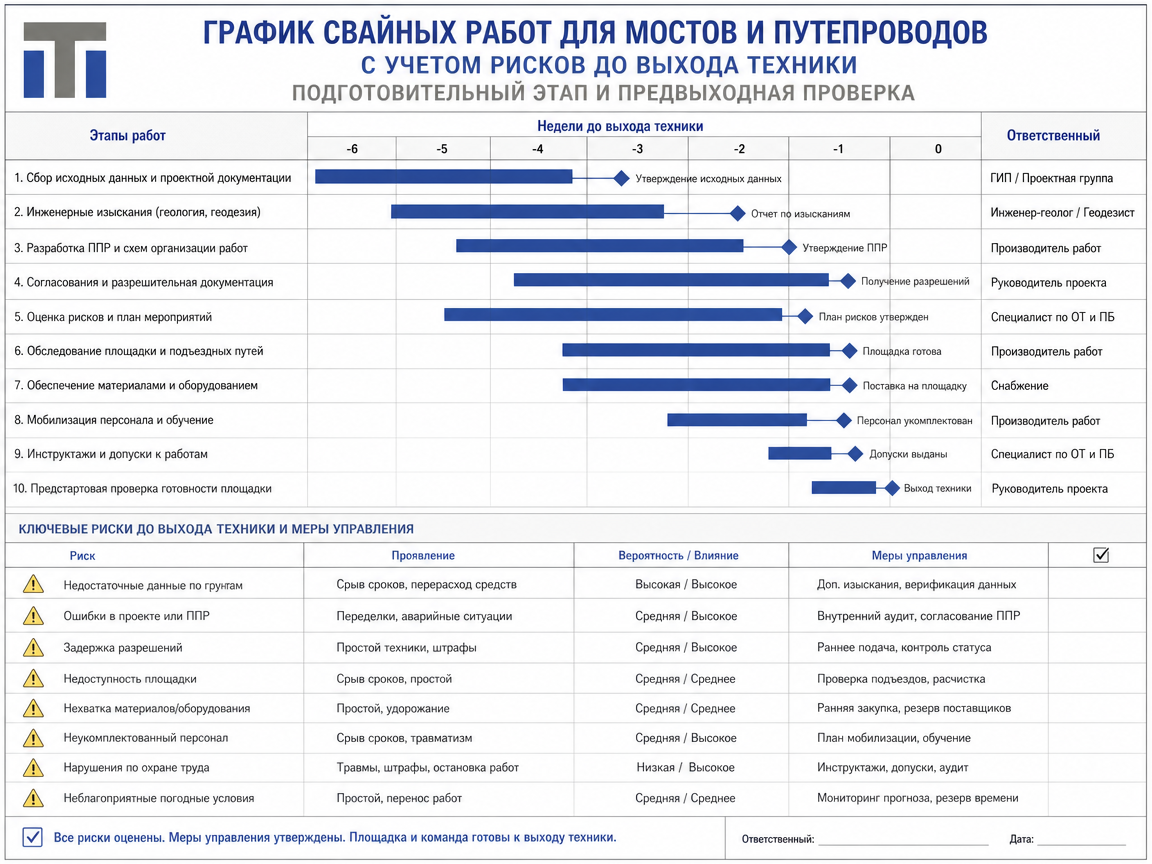

График должен строиться по опорам, захваткам и технологическим этапам, а не одной строкой на весь свайный фундамент. Для каждой зоны фиксируются условия старта, состав техники, схема подачи свай, испытания, приёмка и момент передачи фронта под ростверк. Такой формат позволяет увидеть, какие опоры можно выполнять параллельно, а какие зависят от воды, временных дорог или решений проектной организации. Чем раньше эти зависимости отражены, тем меньше вероятность, что общий срок будет основан на недостижимой средней производительности.
Геологический разрез вдоль мостового перехода может заметно изменяться даже между соседними опорами. На одном участке свая проходит грунты равномерно, а на другом встречает плотную прослойку, крупнообломочные включения, техногенную насыпь или слабый водонасыщенный слой. Поэтому одинаковые по длине и сечению элементы могут погружаться с разным темпом. Если календарь составлен по среднему времени на одну сваю, отдельная сложная опора способна задержать весь последующий цикл.
В графике нужно отдельно учитывать зоны с повышенной геологической неопределённостью. Для них предусматривается время на проверку фактического отказа, анализ поведения свай, возможное уточнение длины и согласование дальнейшего режима. При больших объёмах полезно не переносить неопределённость сразу на всё поле, а сначала проверить проектную модель на контрольных элементах. Это особенно важно для свай мостовых и дорожных развязок, где цена ошибки выражается не только в стоимости свай, но и в задержке всей опоры.
Геологический риск нельзя закрыть единой календарной надбавкой «на непредвиденные работы». Нужен конкретный сценарий: кто анализирует отклонение, какие данные фиксируются, сколько времени требуется для решения и может ли техника перейти на другую подготовленную опору. Если резервного фронта нет, даже короткая инженерная пауза превращается в полноценный простой экипажа и установки. Поэтому геология должна быть связана с последовательностью захваток и порядком технических решений.
Вода влияет на свайные работы не только непосредственно в русле. Она меняет состояние подходов, рабочих площадок, временных дорог, котлованов, зон складирования и мест установки кранов. После подъёма уровня воды или продолжительных осадков ранее пригодная площадка может потерять устойчивость. Техника остаётся исправной, сваи находятся на объекте, но производственный фронт временно становится недоступным.
Для прибрежных и русловых опор календарь нужно связывать с гидрологическими и сезонными условиями. Важно понимать, в какой период возможен безопасный доступ, как будет поддерживаться рабочая отметка, куда отводится вода и что произойдёт при изменении уровня. Временные решения должны быть рассчитаны не только на день мобилизации, но и на весь период свайных работ. Если подход или рабочее пятно разрушаются в середине этапа, восстановление обычно занимает больше времени, чем первоначальная подготовка.
Высокий уровень грунтовых вод также влияет на отказ, устойчивость основания под техникой и организацию дальнейшего устройства ростверка. Поэтому риск воды нужно отражать отдельными контрольными точками: готовность водоотвода, состояние временной дороги, проверка рабочей площадки после осадков, наличие резервного маршрута. Формулировка «работы выполняются при благоприятных условиях» для управляемого графика недостаточна. Должно быть понятно, при каких изменениях работы продолжаются, ограничиваются или переносятся на другой фронт.
Подъезд к опоре и рабочая площадка под сваебойную установку часто определяют фактическую дату начала сильнее, чем готовность самой техники. Мостовой объект может быть протяжённым, проходить по слабым грунтам, насыпи, пойме или участкам с ограниченным манёвром. Для каждой опоры нужно обеспечить не только въезд, но и безопасную стоянку, разворот, работу мачты, подачу свай и размещение крана. Подготовка одного хорошего въезда на объект не означает готовность всех рабочих фронтов.
Временные дороги должны сохранять работоспособность при повторных проходах длинномерного транспорта, крана и сваебойной техники. На слабых и водонасыщенных основаниях заранее согласуются настилы, дорожные плиты, щиты или другие способы распределения нагрузки. Если усиление выполняется уже после появления колеи, объект теряет время дважды: сначала на ограниченную работу, затем на срочный ремонт маршрута. Практические требования собраны в материале о подготовке площадки под забивку свай.
Для графика полезно вводить отдельную процедуру передачи рабочей площадки подрядчику. Проверяются проезд, отметки, уклоны, основание, коммуникации, складирование и безопасные зоны. Только после такой проверки захватка считается готовой к включению в календарь. Это защищает график от ситуации, когда техника формально мобилизована, но реальная работа начинается через несколько дней.
Мостовые сваи могут иметь значительную длину и массу, поэтому их поставка требует отдельного планирования. Нужно учесть возможности маршрута, ограничения по проезду, место разгрузки, последовательность партий и соответствие фактически доставленных изделий проектным позициям. Если на объект поступают сваи не в той очередности, склад быстро переполняется, а к нужной опоре приходится перемещать элементы через всю площадку. Такая логистика снижает темп даже при достаточном количестве материалов.
Поставка должна быть привязана к захваткам и сменной производительности. Слишком маленький запас создаёт риск остановки установки при задержке транспорта, а избыточный запас перегружает площадку и мешает манёвру. Для каждой партии нужно заранее определить место складирования, порядок входного контроля и доступ крана. Особенно важно не размещать изделия на слабом основании или в зоне будущего движения тяжёлой техники.
В графике нужно учитывать не только дату прибытия свай, но и время на разгрузку, приёмку, раскладку и подготовку к подаче. Если эти операции идут одновременно с забивкой на одном узком маршруте, они начинают мешать друг другу. Поэтому мостовой объект требует отдельного логистического плана, а не простой строки «поставка свай». Чем точнее поставки связаны с фронтом работ, тем меньше установка зависит от внешних задержек.
Техника должна соответствовать длине и массе свай, необходимому углу погружения, условиям основания и доступному пространству. Машина, подходящая для одной опоры, может оказаться неудобной для другой из-за уклона, высоты, стеснённой логистики или необходимости работать с наклонными элементами. Если эти различия выявляются после мобилизации, календарь теряет время на перестройку схемы или замену оборудования. Поэтому подбор выполняется по каждой технологически отличающейся зоне.
Для мостовых объектов особенно важна оценка горизонтальных воздействий и наличия наклонных свай. Техника должна не просто поднять элемент, а точно удержать заданное положение и обеспечить устойчивый цикл погружения. При сложных грунтах может потребоваться установка, совместимая с лидерным бурением или иной подготовительной технологией. Практическая логика подбора раскрыта в материале как выбрать технику под объект.
При жёстком графике заранее готовится резервный сценарий. Это не обязательно вторая машина, постоянно ожидающая на площадке. Резервом может быть совместимая установка в парке, ремонтная поддержка, запасной наголовник, экипаж, альтернативная захватка или возможность перераспределить работу между опорами. Главное, чтобы порядок действий был определён до поломки или технологической задержки.
Пробная забивка и испытания позволяют сопоставить проектные решения с фактическим поведением грунта. Для мостов и путепроводов этот этап особенно важен, поскольку фундамент воспринимает ответственные нагрузки, а изменение длины или технологии влияет на большую часть последующего объёма. Ошибка возникает не тогда, когда испытания включены в график, а когда их считают формальной операцией без времени на анализ и принятие решения. Между получением данных и разрешением на массовые работы может потребоваться инженерное согласование.
В календаре испытания выделяются отдельным блоком: подготовка площадки, доставка пробных свай, погружение, фиксация параметров, проведение испытаний, оформление результатов и решение проектной организации. Если массовая техника мобилизована до завершения этого цикла, она может оказаться в ожидании. Поэтому пробный этап лучше организовывать так, чтобы его результаты были получены до полного развёртывания основного производства. Подробная последовательность раскрыта в услуге пробной забивки свай для испытаний грунтов.
Динамические испытания помогают уточнить фактические параметры погружения, оценить работу принятой схемы и подготовить массовый этап. Однако они не отменяют журналирование, контроль отказа и инженерную интерпретацию результатов. В графике нужно назначить ответственных за получение и передачу данных. Материал о пробных сваях и динамических испытаниях помогает связать контрольный этап с бюджетом и календарём.
При погружении свай могут встречаться плотные прослойки, крупные включения, остатки старых конструкций или техногенные грунты. На мостовых переходах вероятность неоднородных условий возрастает из-за протяжённости объекта и различий между руслом, поймой и подходами. Если препятствие выявлено только в ходе массовой забивки, требуется остановка, обследование и выбор дальнейшего решения. Без заранее предусмотренного порядка согласования пауза становится неопределённой.
Одним из возможных решений при сложном прохождении является лидерное бурение. Оно применяется не автоматически, а при технологической необходимости и с параметрами, согласованными с проектом. Бурение добавляет отдельную операцию, технику, геодезию и логистику, поэтому должно быть встроено в общий производственный поток. Условия применения раскрыты на странице лидерного бурения скважин под сваи.
В графике полезно заранее определить порядок действий при раннем отказе, отклонении сваи, повреждении оголовка или невозможности достичь проектной отметки. Кто фиксирует событие, кто принимает решение, может ли установка перейти на другую точку и какой резервный фронт подготовлен. Само препятствие не всегда приводит к большому срыву. Срок чаще теряется из-за отсутствия организованной процедуры реагирования.
Путепроводы и мосты нередко строятся рядом с действующей автомобильной дорогой, железнодорожной линией, инженерными сетями или эксплуатируемой инфраструктурой. Работы могут зависеть от временных окон, ограничений движения, допуска представителей эксплуатирующих организаций и согласованных схем безопасности. Если календарь учитывает только строительную производительность, но не учитывает доступ к зоне, фактическое рабочее время оказывается значительно меньше планового.
Каждое ограниченное окно нужно обеспечивать заранее. К его началу должны быть готовы техника, сваи, кран, геодезия, освещение, ответственные лица и документы. Нельзя тратить согласованное время на перестановку складов, ожидание материала или поиск представителя. Рабочее окно должно использоваться для основной технологической операции, иначе график теряет наиболее дефицитный ресурс.
При наличии нескольких согласующих сторон нужен единый календарь допусков. В нём указываются сроки подачи документов, ответственные и крайние даты получения разрешений. Такой блок планируется раньше мобилизации техники. Иначе оборудование может прибыть вовремя, но не получить доступ к точке погружения.
Погода влияет на состояние грунта, временных дорог, работу с длинномерными грузами и безопасность мачтовой техники. Сильный ветер способен ограничить подъём и позиционирование свай, а продолжительные осадки — разрушить подготовленный маршрут. Зимой добавляются снег, лёд, очистка площадок, противоскользящие мероприятия и короткий световой день. В переходные сезоны наиболее серьёзным фактором часто становится не температура, а распутица.
Погодный резерв нельзя назначать одной произвольной цифрой на весь объект. Русловые, прибрежные и сухопутные опоры реагируют на погоду по-разному. Для каждой группы полезно определить критичные условия и альтернативный фронт. Если одна зона временно недоступна, техника может продолжить работу только при наличии другой подготовленной захватки.
На длительных проектах сезонность связывается с поставками, испытаниями и дальнейшим бетонированием ростверков. Быстро завершить забивку недостаточно, если следующий этап всё равно не может начаться из-за воды или температуры. Поэтому календарь свайных работ должен быть частью общего графика опоры. Такой подход снижает риск локального ускорения, которое не даёт выгоды проекту в целом.
Геодезическая подготовка должна идти с опережением относительно техники. Для каждой опоры заранее выносятся оси и точки, проверяются отметки рабочей площадки и готовность последующего контроля. Если геодезия работает только по запросу уже остановившейся установки, даже короткая задержка повторяется на каждой захватке. На большом мостовом объекте эти паузы складываются в потерянные смены.
Контроль фактического положения особенно важен для свайного куста. Отдельное отклонение нельзя оценивать вне работы всей группы и будущего ростверка. Поэтому данные по положению и отметкам должны поступать до того, как ошибка будет перенесена на следующие элементы. Материал о работе свайного куста в мостовой опоре помогает связать точность отдельной сваи с поведением всей системы.
В графике нужно предусматривать не только полевую съёмку, но и обработку данных, согласование замечаний и выпуск исполнительных схем. Если контроль отложен до завершения всей опоры, обнаруженные расхождения влияют уже на ростверк и последующие конструкции. Ранний контроль занимает время внутри смены, но экономит значительно больше времени на исправлениях. Именно поэтому геодезия является частью производительности, а не внешней проверкой после завершения работ.
На крупных мостовых объектах одновременно могут работать сваебойные установки, буровая техника, краны, экскаваторы, геодезия и службы временной инфраструктуры. Если все участники используют один проезд, склад или кран без распределённого графика, техника начинает конкурировать за ресурсы. Формально каждый подрядчик готов выполнять работу, но общий объект теряет темп. Поэтому календарь должен показывать не только задачи, но и доступность критичных механизмов.
При параллельной работе нескольких установок свайное поле разделяется на независимые фронты. Для каждой машины определяются маршруты, склад свай, крановая подача и ответственная геодезическая группа. Если две установки зависят от одного крана или одного узкого проезда, ожидаемого удвоения производительности не будет. В таком случае ограничивающим ресурсом становится не сваебойная техника, а смежная операция.
Ежедневная координация должна завершаться планом на следующую смену. Проверяется готовность площадок, партий свай, кранов, разрешений и контрольных точек. Если один фронт не готов, ресурсы перераспределяются заранее, а не после начала смены. Такой подход особенно важен там, где срок сдачи транспортного сооружения связан с общим календарём движения и монтажа.
Свайный этап нельзя считать завершённым только по факту погружения последней сваи. Для передачи опоры нужны журналы, акты, исполнительные схемы, результаты испытаний и подтверждение фактических параметров. Если документы собираются задним числом, приёмка задерживается, а следующий подрядчик не получает официальный фронт. В результате техника уже ушла, но календарь опоры продолжает стоять.
Документация должна вестись одновременно с работами. По каждой свае фиксируются необходимые производственные данные, замечания и фактические отметки. По каждой опоре заранее определяется комплект закрывающих документов и ответственные за его подготовку. Такой порядок снижает риск, что недостающие сведения обнаружатся только перед устройством ростверка.
В календаре полезно выделить промежуточную приёмку по опорам или захваткам. Тогда завершённые участки передаются дальше, не дожидаясь окончания всего свайного объёма. Это особенно важно на протяжённых мостах и путепроводах, где работы могут идти параллельно на нескольких опорах. Поэтапное закрытие превращает исполнительную документацию из финального барьера в рабочий инструмент управления графиком.
Календарный резерв должен быть связан с конкретными рисками, а не добавлен одной общей строкой. Для воды предусматривается альтернативный фронт или подготовленный водоотвод. Для задержки свай — минимальный сменный запас и согласованная последовательность поставок. Для испытаний — отдельная контрольная точка до массовой мобилизации. Для техники — ремонтная поддержка, запасная оснастка и совместимый вариант замены.
Полезно разделять риски на три группы. Первая группа влияет на старт: площадка, документы, подъезды и поставка первой партии. Вторая возникает в ходе производства: погода, препятствия, отказ, состояние временных дорог и работа смежников. Третья влияет на завершение: испытания, исполнительные схемы, акты и передача фронта под ростверк. Такое разделение показывает, где именно нужен резерв времени и кто отвечает за его сокращение.
График должен содержать контрольные даты, после которых риск становится критичным. Например, площадка должна быть принята до мобилизации, программа испытаний согласована до погружения пробных свай, а поставка следующей партии подтверждена до исчерпания сменного запаса. Если контрольная дата нарушена, сразу включается заранее согласованный сценарий. Это эффективнее, чем обнаруживать отставание только в конце месяца.
Реалистичный календарь не означает заведомо длинный срок. Он означает прозрачную последовательность работ, готовые фронты и понятные решения при отклонениях. Хорошая подготовка позволяет сократить именно непроизводительные паузы, не ускоряя технологию за счёт качества. Общие принципы такого планирования раскрыты в материале о календаре забивки ЖБ свай.
| Риск | Как влияет на график | Что предусмотреть заранее |
|---|---|---|
| Неоднородные грунты | Разный темп погружения, ранний отказ, уточнение длины или технологии | Пробные сваи, инженерный порядок принятия решений, резервный фронт |
| Вода и высокий УГВ | Потеря устойчивости площадки, разрушение подходов, затопление рабочей зоны | Водоотвод, контроль уровней, усиленные площадки и альтернативные маршруты |
| Временные дороги | Ограничение доступа техники и доставки длинномерных свай | Проверка несущей способности, плиты или настилы, регулярное обслуживание |
| Поставка свай | Простой установки или перегрузка площадки складированием | Поставки по захваткам, сменный запас, отдельные зоны разгрузки |
| Испытания | Ожидание результатов и решения проектной организации | Отдельный этап до массовой забивки, согласованная программа и ответственные |
| Погодные ограничения | Остановка грузовых операций, ухудшение проездов и рабочих площадок | Сезонный сценарий, альтернативные захватки, освещение и обслуживание маршрутов |
| Согласования и допуски | Сокращение фактических рабочих окон или невозможность доступа к опоре | Календарь подачи документов, ответственные и резерв времени до мобилизации |
| Документация | Задержка приёмки и передачи опоры под ростверк | Журналирование день в день, поэтапные исполнительные схемы и приёмка по захваткам |
При строительстве мостов и путепроводов сроки свайных работ определяет не только скорость молота. График зависит от того, насколько точно подготовлены грунтовая модель, вода, подходы, поставки, техника, испытания, согласования и контроль. Если риски распределены по этапам и для каждого есть рабочий сценарий, календарь остаётся управляемым даже при изменении условий. Если же план построен только по числу свай и средней выработке, первое серьёзное отклонение начинает сдвигать весь мостовой цикл.
На сроки сильнее всего влияют неоднородные грунты, вода, неготовые временные дороги, задержка поставки свай, испытания, ограничения доступа, погодные условия и несогласованность смежников. Для каждой опоры состав рисков может отличаться, поэтому календарь лучше формировать по зонам и захваткам. Общая средняя производительность не показывает локальные ограничения. Чем ответственнее опора, тем подробнее должен быть сценарий подготовки и контроля.
Да, если пробная забивка и испытания предусмотрены проектом или программой контроля. В календарь включают подготовку, погружение, испытания, обработку результатов и время на решение проектной организации. Массовую мобилизацию лучше связывать с завершением контрольного этапа. Это снижает риск простоя основной техники в ожидании подтверждения технологии.
По ним проходят сваебойные установки, краны и транспорт с длинномерными элементами. Слабая или размокшая дорога способна полностью остановить доступ к опоре, даже если остальные ресурсы готовы. Временные маршруты требуют подготовки, проверки и обслуживания в течение всего этапа. Однократного устройства дороги перед мобилизацией недостаточно.
Погодный риск лучше привязывать к конкретным операциям и зонам. Для грузовых операций критичен ветер, для временных дорог — осадки и оттепели, для русловых опор — изменение уровня воды. В графике предусматривают альтернативные захватки и порядок проверки площадок после ухудшения условий. Произвольная надбавка к общему сроку менее полезна, чем готовый сценарий переключения фронта.
Можно, если для каждой установки подготовлены независимые захватки, маршруты, крановая подача, сваи и геодезия. Если машины зависят от одного крана, узкого проезда или общей зоны складирования, производительность не увеличивается пропорционально их количеству. Параллельная работа требует отдельной схемы координации. Без неё техника начинает конкурировать за ресурсы.
Одного факта завершения погружения недостаточно. Нужно выполнить предусмотренный контроль, оформить журнал, геодезические данные, акты и результаты испытаний. Комплект документов определяется проектом и требованиями объекта. Поэтапная приёмка опор позволяет быстрее передавать готовые участки следующим подрядчикам.
