Производственно-технический отдел связывает проект, строительную площадку, подрядчиков, геодезию, снабжение и исполнительную документацию. На свайных работах эта роль особенно заметна: после выхода копра многие ошибки уже нельзя исправить без простоя техники, пересогласования решений или изменения календаря. Если не состыкованы отметки, отсутствует актуальная разбивка, не проверены объёмы или ППР не соответствует реальным условиям, проблема проявляется уже на первой захватке.

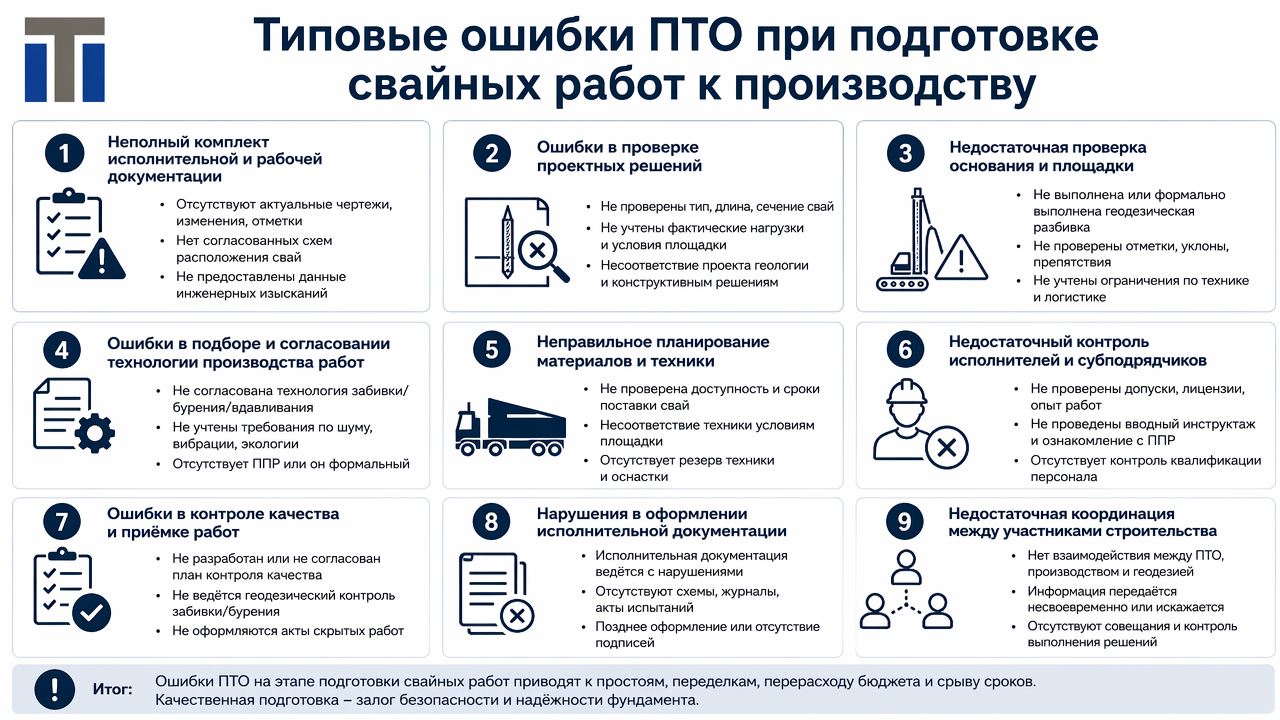

Типовые ошибки ПТО при подготовке свайных работ к производству редко выглядят критичными по отдельности. Один неактуальный чертёж, неопределённая нулевая отметка или отсутствующая схема проезда могут казаться вопросами, которые легко закрыть по ходу. Но свайные работы состоят из взаимосвязанных операций: подача изделий, геодезия, установка сваи, погружение, контроль отказа, перемещение техники и оформление результатов. Поэтому даже небольшая неточность быстро превращается в остановку всего производственного цикла.
До подтверждения даты мобилизации мы проверяем не только наличие проекта, но и его фактическую готовность к выполнению на площадке. Документы должны давать однозначный ответ, какие сваи погружать, куда, от какой отметки, в какой последовательности, какой техникой и с каким контролем. Если ответа нет, безопаснее выявить разрыв до выхода установки, а не искать решение под давлением работающей смены.
Производительность сваебойной установки зависит не только от модели техники и энергии молота. Машина должна получать подтверждённые точки, подходящие сваи, свободный маршрут, подготовленную площадку и своевременные решения по отклонениям. Если хотя бы один элемент отсутствует, установка ждёт, даже оставаясь полностью исправной. Поэтому подготовка ПТО напрямую влияет на фактическое количество погружённых свай за смену.
Задача ПТО состоит не в самостоятельном изменении проектных решений. Отдел должен собрать документы, выявить противоречия, направить запросы ответственным участникам, проконтролировать получение решений и передать производству однозначный комплект. Изменение длины свай, схемы фундамента, отметок или технологии должно оформляться в установленном на объекте порядке с участием проектной организации и технического заказчика. Устные договорённости на площадке не заменяют актуальную рабочую документацию.
СП 45.13330 предусматривает входной, операционный и приёмочный контроль при устройстве свайных фундаментов. СП 48.13330 регулирует общие вопросы организации строительства и организационно-технологической документации. Проектирование свайного основания выполняется с учётом СП 24.13330, а испытания грунтов сваями — по ГОСТ 5686, когда они предусмотрены проектом или программой. ПТО должно собрать эти требования в рабочую систему конкретного объекта, а не просто перечислить нормативы в пояснительной записке.
Частая ситуация — подрядчику передают только план свайного поля и общую спецификацию. При этом отсутствуют инженерно-геологические материалы, разрезы, данные по уровню грунтовых вод, проектные отметки площадки, требования к испытаниям или сведения о действующих коммуникациях. Формально объект можно начать считать, но подготовить достоверную технологию и график по такому комплекту невозможно. Часть условий неизбежно приходится принимать как предположение.
Минимальный комплект зависит от объекта, но обычно включает рабочие чертежи свайного поля и ростверков, спецификацию свай, инженерно-геологический отчёт, схему организации площадки, проектные отметки и требования к контролю. Дополнительно нужны сведения о проездах, ограничениях по высоте и массе техники, месте складирования свай, наличии крана, сменности и охранных зонах. Для сложных объектов прикладываются схемы котлована, временных дорог, действующих сетей и этапности строительства.
ПТО должно не просто принять папку, а проверить комплектность по заранее составленному реестру. Полезной основой становится материал о подготовке технического задания на свайные работы. В нём исходные данные разделены по объекту, геологии, сваям, технологии, площадке, срокам и документации. Такой подход снижает риск, что критичный файл обнаружится только после мобилизации.
На строительном объекте рабочая документация может корректироваться несколько раз. Проектировщик меняет длину части свай, добавляет точки, уточняет отметки или перерабатывает ростверк, но не все участники одновременно получают новую редакцию. Снабжение заказывает изделия по одной спецификации, геодезия выносит точки по другой, а подрядчик готовит ППР по третьей. Такая несогласованность особенно опасна, потому что каждый участник уверен, что работает по действующему документу.
ПТО должно вести реестр рабочей документации с шифрами, номерами листов, датами и статусами. Устаревшие файлы не должны оставаться в общей производственной папке рядом с актуальными. При выпуске новой редакции важно проверить, какие связанные документы затронуты: ведомость объёмов, заказ свай, ППР, график, геодезическая разбивка и формы исполнительных схем. Одного уведомления о замене чертежа недостаточно.
Изменения полезно сопровождать короткой таблицей различий. В ней указывают, что именно поменялось, какие зоны затронуты и какие действия нужно выполнить каждому участнику. Если часть свай уже изготовлена, доставлена или погружена, вопрос нельзя оставлять на уровне переписки. Требуется оформленное решение, позволяющее продолжать работы без разных толкований.
На свайном объекте одновременно используются отметка существующей поверхности, отметка подготовленной площадки, дна котлована, верха сваи, низа ростверка и условный ноль здания. Если эти значения взяты из разных листов и не сведены в одну высотную схему, возникает риск неверно определить рабочую длину погружения. Особенно чувствительны объекты, где техника работает ниже исходной отметки или где оголовки должны оставаться выше рабочей поверхности.
ПТО должно проверить соответствие высотных данных между генпланом, свайным полем, разрезами и конструкциями ростверка. Нужно однозначно указать, от какой фактической поверхности работает техника и до какой отметки погружается свая. Если применяется добойник или подбабок, это также отражается в технологии. Термины «проектная отметка» и «глубина погружения» нельзя использовать без привязки к конкретной системе высот.
Такая же проверка проводится по координатам. Местная система, государственная система, строительные оси и координаты геодезической сети должны быть согласованы до выноса точек. Даже небольшая ошибка преобразования способна системно сместить всё поле. Исправление такой ошибки после погружения нескольких рядов потребует уже проектного анализа, а не простой переразметки.
Сваебойная техника не должна выходить на точки, вынесенные по неактуальному плану или частично утраченной разбивке. Положение осей меняется не само по себе, но разбивочные знаки могут быть повреждены земляными работами, транспортом, складированием и планировкой площадки. Если отметки и точки не проверены перед стартом, первая же свая может оказаться предметом спора между подрядчиком, геодезией и технадзором.
До мобилизации необходимо определить, кто выполняет разбивку, кто её принимает и в каком виде точки передаются производителю работ. Обычно нужны закреплённые оси, высотные реперы, понятная нумерация свай и запас подготовленных точек на следующую смену или захватку. Геодезия должна работать с опережением, а не приезжать после остановки копра. Подробно роль этого этапа раскрыта в материале о геодезии при забивке железобетонных свай.
После погружения требуется исполнительный контроль фактического положения и отметок. Отклонение одной сваи оценивается с учётом проектных требований и положения всей группы. Системный уход нескольких элементов в одну сторону может указывать на ошибку разбивки, площадки или технологии. Поэтому полезно заранее согласовать формы исполнительной схемы и правила передачи данных.
Количество свай в спецификации не всегда равно закупочному и производственному объёму. В проекте могут быть разные длины, сечения, марки, составные элементы, пробные и контрольные сваи, наклонные позиции или участки с лидерным бурением. Если ПТО сводит всё в одну строку «забивка свай», снабжение и подрядчик начинают считать разные задачи. Расхождение выявляется уже при поставке или после выхода техники.
Ведомость объёмов нужно проверять по плану, спецификации и последним изменениям проекта. Отдельно считаются основные сваи, пробные элементы, стыки составных свай, метры лидерного бурения, динамические или статические испытания, работа ниже отметки площадки и дополнительные операции. Также проверяется соответствие маркировки фактически заказанных изделий проекту. Это важно не только для цены, но и для правильного подбора наголовников, крана и схемы складирования.
Неверный объём влияет на календарь сильнее, чем кажется. Недостающие сваи останавливают фронт, а избыточная поставка занимает проезды и рабочие зоны. Если нужная длина находится под несколькими рядами другого типа свай, кран тратит сменное время на перекладку склада. Поэтому ведомость должна быть связана не только с закупкой, но и с очередностью погружения.
ППР на свайные работы не должен состоять из универсальной технологической карты, в которой заменили название объекта. Документ обязан учитывать фактические сваи, технику, грунтовые условия, площадку, последовательность работ, логистику, безопасные зоны и контроль. Если ППР описывает свободную ровную площадку, а техника выходит в котлован со слабым основанием и действующими сетями, документ не помогает производству.
Особенно часто забывают увязать ППР с генпланом и календарём. На схеме нет маршрута копра, места складирования, рабочих стоянок крана, временных дорог, зон обслуживания и перехода между захватками. В результате производитель работ вынужден придумывать маршрут на месте. Это приводит к лишним перестановкам, конфликтам со смежниками и разрушению площадки.
До утверждения документа ПТО должно проверить его по реальным исходным данным и передать на согласование участникам, определённым договорной схемой объекта. Полезной основой служит материал о проекте производства свайных работ. ППР должен отвечать на практический вопрос: как именно выполнить проектное решение на этой площадке без нарушения качества и безопасности.
Технику нельзя выбирать только по способности погружать сваю заданной длины. Нужно учитывать массу и габариты установки, длину мачты, рабочий наклон, радиус разворота, возможность работы в котловане, состояние основания, ограничения по высоте и подаче элементов. Машина может подходить по паспорту, но не пройти через ворота, не развернуться между конструкциями или создать недопустимую нагрузку на временную дорогу.
ПТО должно передать подрядчику не только параметры свай, но и фотографии, план проездов, размеры ворот, высотные ограничения, схему котлована и сведения о слабых участках. Если рядом находятся ЛЭП, трубопроводы, действующие здания или производственные зоны, их положение также отражается на схеме. Подбор техники подробно разобран в статье о выборе сваебойной установки под условия объекта.
Отдельно проверяется вспомогательная техника. Сваебойная установка может быть готова к работе, но без подходящего крана, стропов, траверс или наголовника производственный цикл не запустится. Для длинных и составных свай важны схема подачи и последовательность сварки стыков. Все эти ресурсы должны попасть в график механизмов, а не появляться по заявке в день начала работ.
На чертеже свайное поле выглядит свободным, но на объекте в этой зоне могут находиться грунтовые отвалы, бытовки, склад арматуры, вода, траншеи и работающие смежники. Формальная отметка «площадка готова» не подтверждает возможность безопасного движения тяжёлой установки. До мобилизации нужно проверить фронт в натуре, включая въезд, развороты, уклоны, покрытие и доступ к каждой захватке.
На слабом основании заранее предусматриваются временные дороги, плиты, щиты или металлические слани. После осадков и земляных работ состояние проезда нужно проверять повторно. Площадка, принятая неделю назад, может перестать быть пригодной к моменту прибытия техники. Практические требования собраны в статье о подготовке площадки под забивку свай.
ПТО полезно организовать совместный осмотр с производителем работ, геодезией, представителем генподрядчика и сваебойным подрядчиком. По итогам фиксируются замечания, ответственные и срок устранения. Готовность лучше подтверждать по конкретным захваткам, а не в среднем по объекту. Тогда установка получает не обещанный, а фактически подготовленный фронт.
Заказ свай часто составляется по общему количеству, без привязки к последовательности работ. В результате первыми приезжают изделия для дальней части поля, а сваи текущей захватки задерживаются. Склад заполняется, проезд сужается, кран выполняет лишние перекладки, но копёр всё равно не получает нужный элемент. Формально материал на объекте есть, фактически производство стоит.
График поставки должен учитывать марки, длины, очередность погружения и сменный запас. Для каждой партии определяются место разгрузки, зона хранения и маршрут подачи. Также нужно запланировать входной контроль: документы о качестве, маркировку, геометрию и внешний вид изделий проверяют до погружения. Для подготовки процедуры можно использовать материал об осмотре свай перед забивкой.
Если выявлена повреждённая или не соответствующая проекту свая, решение должно быть оформлено до её подачи к установке. Нельзя переносить проверку на момент, когда элемент уже поднят к мачте и вся смена ждёт допуска. ПТО должно заранее согласовать порядок изоляции спорных изделий и получения решения. Это позволяет не смешивать входной контроль с производственным простоем.
Пробное погружение и испытания иногда включают в проект, но забывают выделить для них отдельный временной блок. Предполагается, что основная установка выйдет и сразу начнёт массовую работу после нескольких пробных свай. Однако результаты нужно зафиксировать, обработать и передать ответственным специалистам. Если дальнейшая забивка зависит от их решения, техника может остановиться уже в первые дни.
ПТО должно заранее получить программу испытаний или инициировать её подготовку в установленном порядке. В календаре отражаются доставка пробных свай, подготовка площадки, погружение, период ожидания, измерения, обработка результатов и выпуск заключения. Также определяется, может ли установка перейти на независимый фронт до завершения анализа. Такой подход подробно разобран в статье о пробных сваях и динамических испытаниях.
Если испытания назначаются уже после выявления проблемы, график становится ещё чувствительнее. Необходимо быстро определить контрольные сваи, доступ техники, состав документов и порядок согласования результатов. Поэтому резервный сценарий лучше продумать заранее, даже если вероятность его применения кажется небольшой. Для крупного поля цена такой подготовки обычно ниже стоимости вынужденного простоя.
На свайном объекте много задач лежит на стыке организаций. Заказчик передаёт проект, генподрядчик готовит площадку, геодезия выносит точки, снабжение привозит сваи, кран подаёт изделия, подрядчик выполняет погружение, технадзор контролирует результат. Если не определить ответственного за каждый стык, все считают, что вопрос решит соседний участник. Проблема обнаруживается только тогда, когда техника уже ждёт.
До старта полезно составить матрицу ответственности. В ней указывают, кто готовит исходные данные, ППР, разбивку, проезды, освещение, кран, подачу свай, входной контроль, журнал, испытания и исполнительные схемы. Также фиксируются сроки передачи результата следующему участнику. Материал о распределении ответственности на свайном объекте помогает сформировать такую матрицу.
Важно учитывать, что конкретное распределение ролей зависит от договора и организационной структуры объекта. Нельзя автоматически переносить схему с одной стройки на другую. ПТО должно сверить матрицу с договорными обязанностями и назначенными ответственными лицами. Тогда производственные совещания обсуждают готовность, а не поиск того, кто должен был выполнить работу.
Журнал забивки нельзя восстанавливать в конце недели по памяти экипажа. В нём фиксируются данные по конкретным сваям, параметрам погружения, отказу, отметкам и замечаниям. Если записи отстают от производства, теряется связь между фактической операцией и документом. При возникновении вопроса уже невозможно уверенно восстановить последовательность событий.
ПТО должно подготовить формы документов и правила их передачи до начала работ. Нужны журнал забивки, акты, исполнительные схемы, документы входного контроля и материалы испытаний, если они предусмотрены. Полезно заранее определить, кто заполняет каждую часть, кто проверяет и в какой срок она попадает в общий комплект. Структура журнала раскрыта в материале о ведении журнала забивки свай.
Поэтапное оформление позволяет передавать готовые захватки под ростверки без ожидания завершения всего поля. Если документы собираются только в конце, физически выполненный участок остаётся непереданным. Следующий подрядчик не может официально начать работы, и календарь продолжает стоять уже без сваебойной техники. Исполнительная дисциплина поэтому является частью производства, а не архивной задачей ПТО.
На свайных работах могут возникнуть ранний отказ, недопогружение, повреждение оголовка, отклонение от оси, препятствие в грунте или расхождение фактической отметки с проектом. Ошибка ПТО состоит не в самом появлении отклонения, а в отсутствии заранее понятной процедуры. Экипаж останавливается, участники начинают обмениваться сообщениями, но никто не знает, какие данные нужны для решения и кто его выпускает.
До начала работ следует определить состав первичной информации: номер сваи, положение на плане, фактическая глубина, параметры молота, данные отказа, фотографии, состояние изделия и сведения по соседним точкам. Затем устанавливается маршрут согласования и форма технического решения. ПТО собирает данные и контролирует процесс, но не заменяет проектировщика в вопросах изменения проектной схемы. Это принципиально важно для сохранения ответственности.
Резервная захватка помогает не останавливать весь объект на время рассмотрения одной точки. Но переход должен соответствовать ППР и не нарушать технологическую последовательность. Контроль отклонений и их оформления полезно связать с материалами о контроле качества забивки и о допустимых отклонениях свай. Чем точнее процедура описана заранее, тем быстрее принимается обоснованное решение.
За несколько дней до мобилизации полезно провести итоговую проверку по одному реестру. Она должна охватывать проект, геологию, площадку, сваи, технику, геодезию, испытания и документацию. Проверку лучше выполнять совместно с теми, кто будет отвечать за производство на месте. Бумажная готовность без осмотра объекта не даёт достаточной уверенности.
Такой чек-лист не заменяет ППР, рабочую документацию или строительный контроль. Он помогает увидеть разрывы между ними до выхода тяжёлой техники. Если хотя бы один критичный пункт остаётся без ответственного и даты закрытия, мобилизацию нужно оценивать с учётом реального риска. Гораздо дешевле перенести подтверждение старта, чем оплачивать готовую к работе установку без производственного фронта.
| Ошибка ПТО | Что происходит на площадке | Что проверить до мобилизации |
|---|---|---|
| Неполные исходные данные | Подрядчик считает и планирует работы на предположениях | Реестр проекта, геологии, отметок, технологии и ограничений |
| Разные редакции чертежей | Сваи заказаны, размечены и погружаются по разным данным | Статус листов, журнал изменений и отзыв устаревших файлов |
| Несостыкованные отметки | Споры по глубине погружения и положению оголовков | Единая высотная схема и привязка к фактической площадке |
| Нет актуальной геодезии | Техника ждёт разбивку или работает по неподтверждённым точкам | Акт передачи осей, реперы, нумерация и запас точек на смену |
| Неверные объёмы | Недостача нужных свай или перегрузка площадки лишними изделиями | Сверка плана, спецификации, пробных свай и дополнительных операций |
| Формальный ППР | Маршруты и технология придумываются во время производства | Соответствие фактической технике, площадке, логистике и контролю |
| Неучтённая техника | Установка не проходит, не разворачивается или не может работать безопасно | Габариты, масса, мачта, наклон, основание и крановая подача |
| Нет порядка по отклонениям | Одна проблемная свая останавливает весь производственный фронт | Состав данных, ответственные, резервная захватка и форма решения |
Хорошая подготовка ПТО не делает свайные работы полностью свободными от изменений. Грунт остаётся природной средой, на площадке работают разные участники, а проект может уточняться. Но подготовленный объект отличается тем, что каждое отклонение быстро фиксируется, передаётся ответственному специалисту и не разрушает весь производственный цикл. Именно эта управляемость позволяет удерживать сроки, качество и бюджет.
ПТО проверяет комплектность и актуальность проекта, геологию, отметки, координаты, ведомость свай, геодезическую разбивку, ППР, готовность площадки, технику, поставки и исполнительную документацию. Также необходимо определить порядок испытаний и действий при отклонениях. Состав проверки зависит от объекта и договорного распределения обязанностей. Главная задача — передать производству однозначные исходные данные.
Чаще всего к простою приводит не одна ошибка, а сочетание нескольких разрывов: неготовая следующая захватка, отсутствие разбивки, неподанная свая или занятый кран. Техника уже находится на объекте, но не получает готового производственного фронта. Поэтому важна комплексная проверка, а не контроль одного документа. Следующая зона должна быть готова до завершения текущей.
ПТО не должно самостоятельно менять проектное решение. Отдел собирает фактические данные, оформляет запрос и контролирует получение решения от уполномоченных участников. Порядок зависит от договорной схемы, авторского надзора и строительного контроля на объекте. Изменение должно попасть в актуальную документацию до продолжения соответствующих работ.
ППР связывает проектное решение с реальной организацией площадки. В нём определяются технология, техника, маршруты, последовательность, безопасные зоны и контроль. Без такого документа ключевые решения приходится принимать непосредственно во время работы. Это увеличивает риск простоев, нарушений безопасности и несогласованных действий.
Поступившие изделия проверяют по документам о качестве, маркировке, геометрии и внешнему состоянию. Свая с повреждениями или несоответствием не должна попадать в производственный поток без оформленного решения. Порядок контроля и фиксации нужно определить до первой поставки. Это снижает риск спора о том, когда возник дефект.
Исполнительные документы ведутся одновременно с производством работ. Журнал забивки заполняют по фактическим операциям, а геодезические данные обрабатывают по мере завершения захваток. Откладывание оформления до конца поля увеличивает риск ошибок и задерживает приёмку. Готовые участки удобнее передавать следующим подрядчикам поэтапно.
Нужно заранее раскрыть реальные объёмы, ограничения площадки, испытания, технику, поставки, ответственность и возможные дополнительные операции. Эти условия должны совпадать в ТЗ, КП, ППР и договоре. Тогда предложения подрядчиков становятся сопоставимыми, а основания для изменения стоимости понятны до начала работ. Неопределённость почти всегда обходится дороже подробной подготовки.
