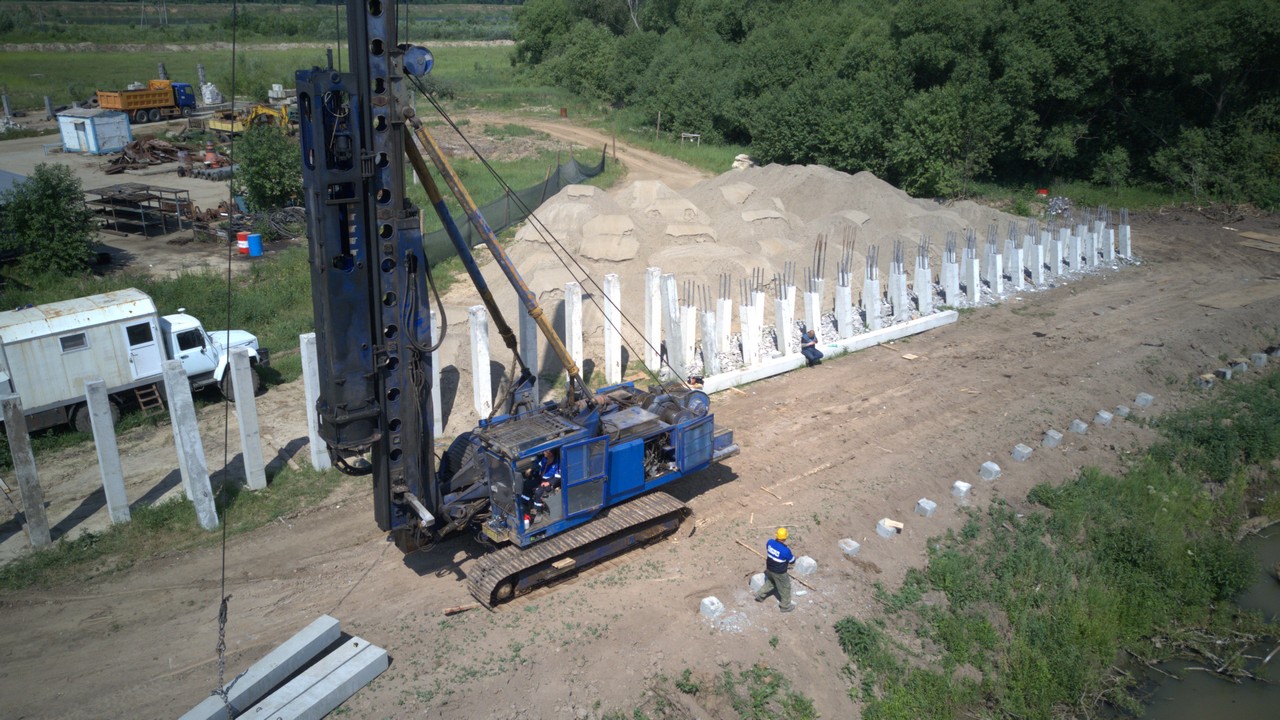

Реальная производительность сваебойной установки на объекте

04 июн 26г.
4
Реальная производительность сваебойной установки на объекте

Производительность сваебойной установки нельзя оценивать только по марке техники, массе молота или максимальной длине сваи. Даже сильная установка с опытным оператором может работать ниже ожидаемого темпа, если площадка не готова, кран занят смежными задачами, сваи лежат далеко от зоны погружения, геодезия не успевает давать точки, а следующая захватка открывается уже после завершения предыдущей. Поэтому при расчёте сроков важно смотреть не на “идеальную скорость машины”, а на реальный производственный цикл на конкретном объекте.

Для нас производительность — это не абстрактное количество свай за смену, а результат всей системы: техника, оператор, грунты, длина свай, подача, кран, площадка, геодезия, журнал, погода, безопасность и готовность смежников. Если эта система собрана правильно, установка работает потоком. Если хотя бы одно звено выпадает, техника начинает ждать, а смена расходуется не на погружение свай, а на перестановки, уточнения, ожидание крана, подвоз изделий или исправление организационных ошибок.

Оглавление

Почему паспортные возможности техники не равны фактической выработке

У каждой сваебойной установки есть технические характеристики: максимальная длина свайного элемента, угол наклона, масса молота, энергия удара, особенности мачты, возможность работы с лидерным бурением или шпунтом. Эти параметры важны, потому что они определяют, подходит ли машина под проект в принципе. Например, одна установка рассчитана на длинномерные сваи, другая удобнее на стеснённой площадке, третья позволяет работать с наклонными элементами или выполнять лидерные скважины.

Но после выбора подходящей техники начинается другой уровень вопроса — фактическая производительность. Машина может быть технически правильной, но если она не получает сваи вовремя, не имеет свободного маршрута перестановки, работает на слабом основании или ждёт геодезическую разбивку, её реальная выработка падает. Именно поэтому при планировании сроков нельзя брать только условную норму “сколько свай может забить установка”. Нужно считать весь цикл смены.

Для подбора техники полезно смотреть раздел сваебойная техника и материал как выбрать технику под объект. Но после выбора машины обязательно нужно переходить к организации площадки, потому что именно она чаще всего превращает сильную установку либо в производительный комплекс, либо в дорогой механизм ожидания.

Из чего складывается реальный цикл погружения одной сваи

Снаружи кажется, что цикл простой: сваю подали, выставили, забили, перешли к следующей. На объекте этот цикл состоит из большего числа операций. Нужно подать элемент к рабочей зоне, выполнить строповку, поднять сваю, установить её в проектное положение, проверить вертикальность или заданный наклон, начать погружение, контролировать отказ, зафиксировать результат, освободить зону и перейти к следующей точке. Каждая операция занимает время, и каждая может стать источником задержки.

Темп снижается не только во время самого погружения. Иногда свая забивается быстро, но к следующей точке установка переходит долго: мешает склад, нет свободного проезда, кран занят, точка не вынесена, рядом работает буровая или требуется перестановка настилов. В таких случаях производительность падает не из-за грунта и не из-за молота, а из-за плохо собранного цикла.

Поэтому при оценке сроков важно считать не только “чистое время забивки”, но и вспомогательные операции. Чем лучше подготовлены подача, кран, геодезия, захватки и контроль, тем ближе фактическая производительность к плановой. Чем больше решений принимается “по ходу”, тем больше смена уходит на организационные паузы.

Готовность площадки: первый фактор темпа

Подготовленная площадка — это не просто расчищенное место под технику. Для сваебойных работ нужны свободные подъезды, достаточные радиусы разворота, устойчивое основание, отсутствие колейности и размокших участков, понятные зоны складирования, безопасные проходы и готовность следующих захваток. Если площадка слабая или переувлажнённая, установка может терять время на каждой перестановке, даже если сама забивка идёт нормально.

На слабых и водонасыщенных грунтах заранее предусматривают дорожные плиты, щиты, шпалы или другие временные настилы. Это делается не для удобства, а для сохранения темпа и безопасности. Если машина “залипает”, проваливается в колею или вынуждена объезжать слабые участки, фактическая производительность резко падает. Особенно заметно это на больших свайных полях, где каждая лишняя перестановка повторяется десятки раз.

Перед стартом важно проверить требования к проезду, настилам, освещению, электрике, воде, охранным зонам и коммуникациям. Для этого полезны материалы требования к площадке под забивку свай и ошибки заказчиков при подготовке участка. Именно подготовка площадки часто определяет, будет установка работать в ритме или постоянно терять время на условиях, которые можно было закрыть заранее.

Подача свай и работа крана: где чаще всего теряется смена

Даже идеально выбранная сваебойная установка не сможет работать быстро, если ей не подают сваи в нужном ритме. Поставка изделий на объект ещё не означает готовую логистику. Сваи должны быть складированы так, чтобы кран мог безопасно и быстро подавать их к точке погружения, не перекрывая путь установки, буровой, транспорта и людей. Если изделия лежат далеко, хаотично или поперёк маршрутов, каждая свая превращается в отдельную логистическую задачу.

Кран также должен работать не “когда освободится”, а в увязке со сваебойной сменой. Если один кран обслуживает одновременно разгрузку, монтаж, смежников и подачу свай, его окна нужно закреплять заранее. Иначе установка будет ждать не из-за технической неисправности, а из-за того, что свая физически не подана к рабочей зоне. На больших объектах такие паузы быстро накапливаются и превращают хорошую смену в среднюю.

Для управления этой частью процесса полезна статья подача свай, кран, геодезия, сварка, бурение. Производительность установки зависит от того, насколько ровно работает вся цепочка вокруг неё. Если кран, склад и подача встроены в сменный план, техника работает потоком. Если нет — темп начинает падать между сваями, а не во время самой забивки.

Геодезия и захватки: почему установка ждёт не сваю, а фронт

Геодезическая разбивка должна идти с опережением. Если точки выносятся только после того, как установка закончила предыдущую зону, техника неизбежно ждёт. Для нормальной производительности нужно, чтобы следующая захватка была готова заранее: оси вынесены, точки подтверждены, опасные зоны промаркированы, проезд открыт, сваи поданы, крановая схема понятна.

Планирование по захваткам особенно важно на крупных объектах. Если захватки нарезаны только по чертежу, но не связаны с движением техники и подачей свай, производительность будет ниже ожидаемой. Установка должна двигаться по понятному маршруту, а не каждый раз искать новый путь через склад, котлован, временные проезды или зоны смежников.

В этом помогает материал как генподрядчику спланировать работу по захваткам. Для удержания темпа важно не просто разбить объект на зоны, а сделать каждую зону готовым рабочим фронтом. Тогда производительность считается не по одной машине, а по способности объекта передавать этой машине подготовленные точки без пауз.

Грунты, отказ и длина свай: как геология влияет на скорость

Грунты напрямую влияют на темп забивки. В одних условиях свая проходит слои стабильно, отказ развивается предсказуемо, техника работает в нормальном режиме. В других — встречаются плотные прослойки, неоднородные включения, водонасыщенные участки, насыпные грунты или резкие изменения сопротивления. Тогда время на одну сваю может заметно отличаться от среднего значения, а производительность по смене начинает колебаться.

Длина сваи также влияет на темп. Чем длиннее элемент, тем сложнее логистика, подача, удержание в проектном положении и контроль погружения. Если длинная свая проходит сложный грунтовый разрез, увеличивается значение правильной техники, наголовника, режима удара, геодезии и контроля отказа. Поэтому производительность по 6-метровым и 12-метровым сваям нельзя механически сравнивать только по количеству штук за смену.

Для оценки таких факторов полезны материалы инженерно-геологические изыскания, как выбрать длину ЖБ сваи, отказ сваи и контроль забивки свай. Чем лучше изучены грунты и чем точнее подобрана длина свай, тем меньше неожиданных остановок появляется во время массовых работ.

Лидерное бурение, наклонные сваи и работа ниже отметки площадки

Некоторые технологические решения повышают управляемость процесса, но добавляют операции в сменный цикл. Лидерное бурение может быть выгодным, если без него свая тяжело проходит плотные слои, есть риск недопогружения, повреждения или отклонения. Но если бурение назначено без необходимости, оно не ускоряет объект, а добавляет отдельную операцию, отдельную технику, геодезию и координацию с забивкой.

Наклонные сваи тоже меняют фактическую производительность. Нужно точнее выставлять угол, контролировать положение, учитывать безопасную зону работы мачты и часто выполнять больше подготовительных операций. Если в проекте есть работа под углом, производительность нельзя оценивать по той же логике, что и для вертикальных свай на свободной площадке.

Отдельный сценарий — свайные работы в котловане или ниже отметки площадки. Там темп зависит от съезда, устойчивости дна, подачи свай, работы крана, воды, откосов и возможности перестановки техники. Для таких объектов стоит заранее изучить когда лидерное бурение выгодно, свайные работы в котловане и лидерное бурение скважин под сваи.

Оператор, бригада и смежники: человеческий фактор без воды

Опыт оператора действительно влияет на производительность, но не в отрыве от организации объекта. Квалифицированный машинист быстрее понимает поведение сваи, аккуратнее работает с мачтой, точнее держит режим и меньше теряет времени на лишние действия. Но даже опытный оператор не сможет обеспечить высокий темп, если кран задерживает подачу, точки не вынесены, площадка размокла, а следующая захватка не готова.

Бригада должна работать как единая смена, а не набор отдельных специалистов. Машинист, стропальщик, крановщик, геодезист, ответственный за журнал, представитель заказчика и смежники должны понимать общий план. Если каждый решает только свою локальную задачу, установка начинает ждать между операциями. Если все работают в едином ритме, паузы сокращаются.

Поэтому в расчёте производительности важно учитывать не только “какая техника”, но и “как она обслуживается”. Своевременная подача ГСМ, исправная оснастка, наличие сервисной поддержки, рабочая радиосвязь, понятные сигналы и ответственное лицо на площадке напрямую влияют на выработку. На объекте темп создаёт не одна машина, а вся производственная связка.

Журнал, отчёт и контроль простоев

Если производительность не измерять, ею невозможно управлять. Поэтому на свайных работах важно вести не только итоговый подсчёт погружённых свай, но и фиксировать фактический ход смены: где работали, сколько свай погрузили, какие были задержки, почему они возникли, что не было готово, где повторяются потери времени. Без такой фиксации невозможно понять, объект действительно сложный или темп теряется из-за организации.

Журнал забивки нужен не только для закрытия документов. Он помогает видеть параметры погружения, отказ, последовательность работ и фактическую картину по сваям. Ежедневный отчёт дополняет журнал управленческой информацией: план-факт, простои, смежники, готовность следующей смены. Вместе эти документы позволяют быстро отличить технологическую проблему от организационной.

Для такой системы полезны журнал забивки свай и ежедневный отчёт по свайным работам. Если в отчёте видно, что установка регулярно ждёт кран, геодезию или подачу свай, значит проблема не в производительности машины. Если задержки связаны с отказом, сложными слоями или технологией, решение нужно искать в грунтах, режиме погружения, испытаниях или лидерном бурении.

Погода, вода, сезон и ночные смены

Погодные условия могут резко менять производительность. После дождя основание размокает, появляются колеи, усиливается зависимость от настилов и временных проездов. Зимой добавляются снег, лёд, очистка площадки, противоскользящие меры и более сложная организация смены. При высоком УГВ или работе в котловане вода влияет не только на грунт, но и на движение техники, подачу свай, безопасность людей и точность контроля.

Работа в 2–3 смены тоже не гарантирует кратного увеличения выработки. Дополнительные смены дают результат только при готовом освещении, охране, логистике, журналировании, крановой подаче и передаче смены. Если ночная смена начинает с поиска свай, ожидания крана или уточнения разбивки, фактическая производительность может оказаться ниже дневной.

Здесь полезны материалы свайные работы в 2–3 смены, забивка при высоком УГВ и календарь забивки ЖБ свай. Они помогают оценивать производительность не по оптимистичному сценарию, а по реальному состоянию объекта.

Таблица факторов, которые влияют на производительность

Фактор Как влияет на темп Что проверить до старта
Марка и возможности техники Определяет допустимую длину сваи, угол, тип молота и технологический режим Соответствие проекту, длине свай, наклону и условиям площадки
Готовность площадки Влияет на скорость перемещения, устойчивость и безопасность установки Проезды, настилы, слабые зоны, водоотвод, свободный манёвр
Подача свай и кран Определяют, будет ли установка работать потоком или ждать элементы Складирование, окна крана, маршрут подачи, оснастку
Геодезия и захватки Даёт готовый фронт и снижает паузы между зонами Разбивку с опережением, готовность следующей захватки
Грунты и отказ Влияют на время погружения и необходимость дополнительных решений Геологию, пробную забивку, контроль отказа, необходимость бурения
Документы и контроль Позволяют видеть причины потери темпа и управлять сменой Журнал, ежедневный отчёт, фиксацию простоев и корректирующих действий

Реальная производительность сваебойной установки появляется там, где техника, площадка, люди и документы работают как единая система. Если оценивать только марку машины, легко получить завышенные ожидания по срокам. Если же заранее проверить грунты, логистику, подачу свай, геодезию, захватки, смежников и контроль, темп становится управляемым, а календарь — более честным и предсказуемым.

FAQ

Можно ли заранее точно сказать, сколько свай установка забьёт за смену?

Можно дать ориентир, но точная выработка зависит от объекта. Нужно учитывать длину свай, грунты, подачу, кран, площадку, геодезию, захватки, погоду и контроль простоев. Без этих данных цифра будет слишком условной.

Почему две одинаковые установки могут показывать разную производительность?

Потому что они работают в разных условиях. На одном объекте готова площадка, сваи подаются вовремя, кран закреплён за сменой и точки вынесены заранее. На другом — техника ждёт проезд, склад, геодезию, подачу или смежников. Машины одинаковые, а производственный цикл разный.

Что сильнее всего влияет на темп кроме самой техники?

Чаще всего — подготовка площадки, подача свай, работа крана, геодезия и готовность следующей захватки. Если эти элементы не готовы, установка теряет время между сваями.

Когда производительность падает из-за грунта?

Когда свая проходит плотные прослойки, неоднородные грунты, включения, водонасыщенные участки или зоны с резким изменением сопротивления. В таких случаях важны контроль отказа, пробная забивка и оценка необходимости лидерного бурения.

Помогает ли работа в 2–3 смены увеличить производительность?

Помогает только при готовой организации. Нужны освещение, охрана, сменная передача, кран, подача свай, геодезия и журналирование. Если эти условия не подготовлены, дополнительные смены могут увеличить не выработку, а количество простоев.

Как понять, что проблема не в установке, а в организации объекта?

Нужно смотреть журнал и ежедневный отчёт. Если техника регулярно ждёт кран, сваи, геодезию, проезд или готовность следующей зоны, проблема организационная. Если задержки связаны с отказом, плотными слоями или недопогружением, нужно анализировать грунты и технологию.
