Первая пробная свая погружена, а через три дня по графику должна начаться массовая забивка. Генподрядчику нужен быстрый ответ: подтверждает ли фактическая работа сваи принятый режим и можно ли выпускать несколько установок на поле. В этот момент PDA часто воспринимают как ускоренную замену статическому испытанию, а статическое — как безусловно более правильный, но медленный вариант. Такое противопоставление опасно, потому что методы создают разные данные и отвечают на разные инженерные вопросы.

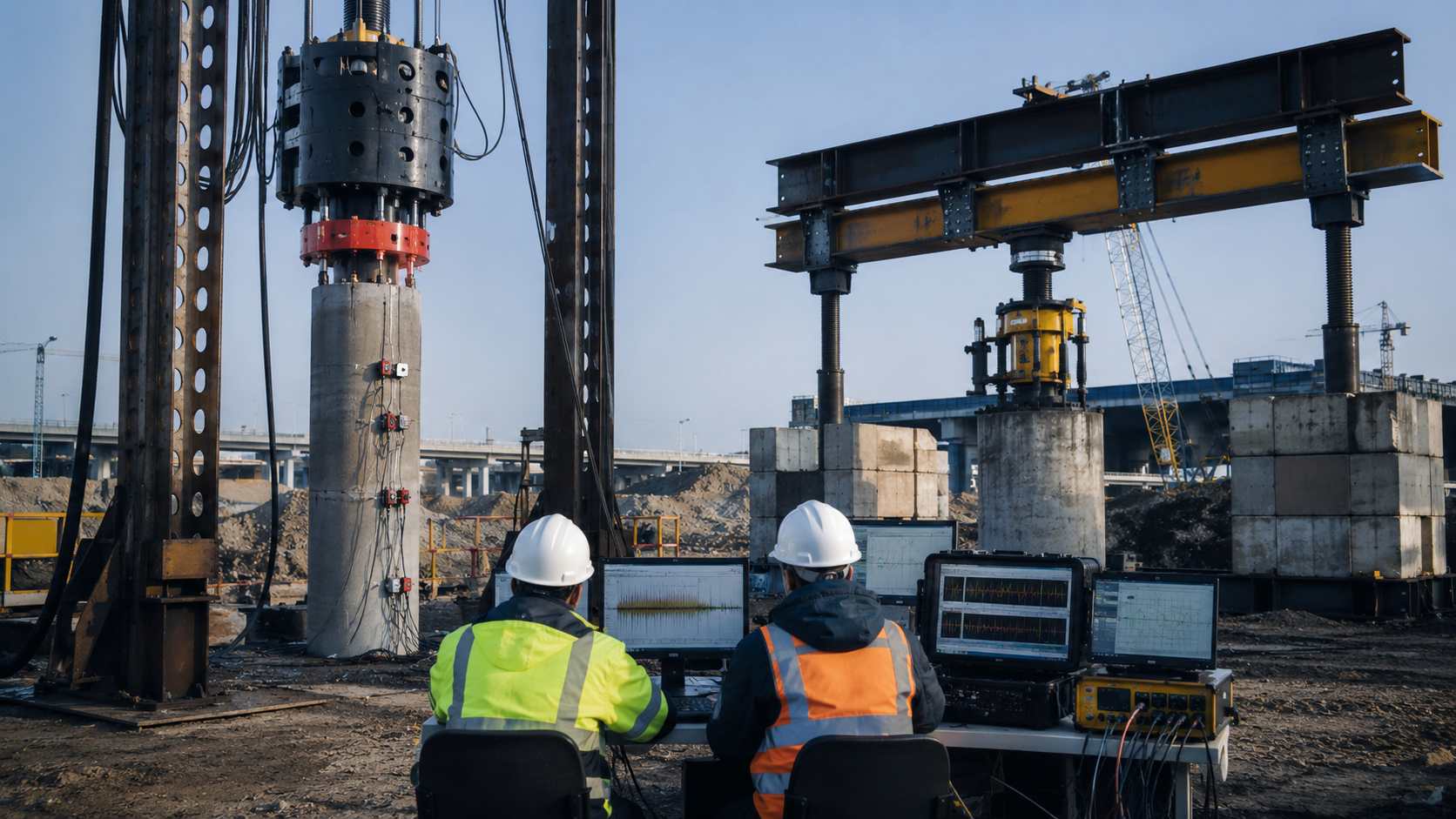

Высокодеформационное динамическое испытание PDA использует измерения деформации и ускорения сваи во время удара. Анализ позволяет оценивать сопротивление грунта, напряжения в свае, работу ударной системы и поведение элемента при погружении или повторном ударе. Статическое испытание прикладывает к свае контролируемую нагрузку ступенями и регистрирует перемещения во времени по утверждённой схеме. Выбор зависит от требуемого доказательства, типа сваи, стадии работ и проектной программы, а не только от скорости.
Мы рекомендуем рассматривать контрольные испытания свай методом PDA и статические испытания свай как инструменты одной системы управления риском. Иногда достаточно правильно спланированного динамического контроля, иногда статическая схема обязательна по проекту, а на ответственных объектах методы дополняют друг друга. Задача программы — получить нужное решение к нужной дате без подмены инженерного смысла. Ответственного за проверку назначают в рабочей процедуре объекта.
Если вопрос звучит «можно ли продолжать забивку в выбранном режиме», нужны данные о напряжениях, передаче энергии, работе молота и сопротивлении грунта при ударе. PDA хорошо подходит для наблюдения процесса и быстрого сравнения нескольких свай или режимов. Если вопрос звучит «какова зависимость перемещения от ступенчато приложенной нагрузки», требуется статическая схема. Один метод нельзя выбирать вместо другого только из-за свободного окна техники.
Проектировщик должен указать, какое предельное состояние и какая расчётная ситуация проверяются. Для вдавливающей, выдёргивающей и горизонтальной нагрузки применяются соответствующие схемы испытаний. Динамический удар по голове не воспроизводит каждую из них. Поэтому фраза «испытать сваю» без направления нагрузки, уровня и критерия недостаточна для коммерческого задания.
Генподрядчик добавляет календарный вопрос: какое решение нужно получить и когда. Это может быть допуск массовой забивки, корректировка критерия окончания, проверка нового молота или подтверждение отдельной зоны. Срок должен включать подготовку, выдержку, испытание, обработку и согласование. Сам день работы на свае — только часть критического пути.
При PDA на свае устанавливают измерительные датчики, а удар создаёт волновой отклик в элементе. По синхронным сигналам оценивают параметры взаимодействия системы «молот — свая — грунт», включая напряжения и переданную энергию. При соответствующем анализе получают оценку сопротивления грунта и его распределения. Качество вывода зависит от измерений, модели, исходных данных и квалификации специалиста.
Главное организационное преимущество — возможность получать данные непосредственно при забивке и охватывать несколько характерных свай без устройства массивной статической реакционной системы. Это помогает сравнивать молоты, режимы, типы свай и геологические зоны. Метод особенно ценен, когда нужно не только оценить сопротивление, но и контролировать риск повреждения элемента при ударе. Он превращает первые сваи в инструмент настройки массового процесса.
Однако скорость не означает автоматический допуск. Для расчётной интерпретации могут потребоваться повторные удары после предусмотренной выдержки, анализ волновой картины и выпуск отчёта. Критерий окончания забивки определяет проектная и испытательная программа. Оператор не должен заменять её мгновенной цифрой на экране.
При испытании свай нагрузкой на элемент прикладывают заданное воздействие по ступеням и измеряют перемещения согласно программе. Для вдавливающей схемы требуется реакционная система, способная безопасно воспринимать нагрузку. Получают экспериментальную зависимость нагрузки, перемещения и времени в условиях конкретной сваи. Эта связь напрямую используется для проверки принятого проектом критерия.
Статическое испытание требует подготовки площадки, реакционной системы, измерительной схемы и безопасной зоны. Нужны испытательная свая и, в зависимости от схемы, анкеры, балки, грузы или иная реакция. Продолжительность определяется программой и поведением сваи на ступенях. Поэтому метод занимает место в графике ещё до погружения первых элементов.
Статика не отвечает автоматически на вопрос о напряжениях при массовой забивке и эффективности молота. Свая может выдерживать испытательную нагрузку, но повреждаться при неправильно выбранном ударном режиме. Для управления производством полезно разделять подтверждение работы фундамента и настройку процесса погружения. В ряде программ эти задачи закрываются разными испытаниями.
Статическая и динамическая нагрузки различаются по характеру приложения и по способу интерпретации. PDA опирается на измеренный волновой отклик и модель взаимодействия, а статическое испытание — на ступенчатую нагрузку и наблюдаемое перемещение. Поэтому численные результаты могут различаться, особенно при сложном распределении сопротивления и изменении свойств грунта со временем. Это не обязательно означает ошибку одного метода.
Существенную роль играет время после погружения. Сопротивление некоторых грунтов меняется по мере рассеивания порового давления и восстановления контакта со сваей. Испытание в момент забивки и проверка после выдержки характеризуют разные состояния. Дату, время и историю воздействий обязательно включают в сравнение.
Различаться могут и сами испытанные сваи. Тип, длина, отметка, сварные стыки, фактический отказ, молот и геологическая зона должны быть сопоставлены. Нельзя сравнивать статическую сваю в одной части поля с динамической в другой без анализа. Программа отбора устраняет этот риск до испытаний.
Матрица не заменяет проект, но помогает участникам быстро сформулировать задание. В каждой строке нужно отметить не предпочтительный подрядчику метод, а требуемое решение. Если задача включает несколько вопросов, допускается комбинированная программа. Это обычно дешевле, чем повторно мобилизовать испытателей после первого неполного ответа.
| Управленческий вопрос | PDA | Статическое испытание |
|---|---|---|
| Оценить напряжения и передачу энергии при ударе | Прямо относится к задаче метода | Не характеризует процесс удара |
| Быстро сравнить несколько свай и режимов | Удобно при подготовленной программе | Ограничено длительностью и реакционной системой |
| Получить нагрузка–перемещение при ступенчатом воздействии | Даёт расчётную оценку через динамический анализ | Непосредственная схема испытания |
| Проверить выдёргивающую или горизонтальную работу | Не заменяет соответствующую статическую схему | Применяется специализированная схема |
| Настроить критерий массовой забивки | Полезно вместе с журналами и проектным решением | Может служить контрольной базой, но не показывает режим молота |
В программе динамических испытаний задают типы и номера свай либо правила их выбора, сроки испытаний, молоты, измерительное оборудование, уровни воздействия, состав исходных данных и форму результата. Отдельно указывают критерий остановки при опасных напряжениях или ненормальном сигнале. Испытательная бригада должна понимать, какие решения может принимать на месте, а какие требуют проектировщика. Это сокращает паузу между ударом и ответом.
Для статической схемы заранее проектируют и готовят реакционную систему, проверяют доступ, отметки и безопасность. Анкерные элементы нельзя размещать без учёта их влияния и геометрии. Испытательная свая должна иметь идентификатор, историю погружения и предусмотренную выдержку. Монтаж реакции включают в общий календарь участка.
В программе фиксируют формат предварительного и окончательного результата. Для производственного решения может быть нужен оперативный протокол с ограниченным, но достаточным набором выводов, после которого выпускается полный отчёт. Стороны заранее определяют юридический и технический статус такого протокола. Иначе генподрядчик получит цифры, но не получит разрешение на действие.
Свая должна быть доступна для безопасной установки датчиков и осмотра. Подготавливают участок ствола, рабочую площадку и защищённую зону для кабелей и персонала. Геометрия головы, наголовник и амортизирующие элементы должны соответствовать принятому режиму. Любое повреждение до испытания фиксируют.
Испытателям передают паспорт сваи, размеры и свойства материала, проектную длину, отметки, данные стыков, журнал забивки, характеристики молота и наголовника. Для интерпретации важна фактическая конфигурация, а не типовой паспорт соседней машины. Изменение энергии или подушки между ударами записывают. Без этих данных сравнение сигналов может быть ошибочным.
Если планируется повторный удар после выдержки, площадку сохраняют доступной. Нельзя засыпать голову, разобрать подъезд или поставить над ней склад материалов. Генподрядчик маркирует сваю и резервирует окно техники. Эти простые действия часто определяют реальный срок испытания сильнее, чем обработка данных.
Реакционная система и испытательная свая должны быть предусмотрены в плане свайного поля. Проектируют расстояния, несущую способность анкеров или балласта, балки, опоры и доступ монтажной техники. Проверяют отметку головы и возможность установить домкрат и измерительные приборы. Переделка реакции после погружения обычно дороже раннего проектирования.
График включает погружение испытательной и анкерных свай, технологическую выдержку, монтаж, само испытание, демонтаж и выпуск документов. Параллельные операции вокруг стенда ограничивают, чтобы вибрация и движение не влияли на измерения и безопасность. Ответственный генподрядчика резервирует зону. Она не должна внезапно стать маршрутом бетоновозов.
Перед началом оформляют готовность: идентификацию свай, геодезию, состояние голов, монтаж реакции, поверку или калибровочный статус приборов, нулевые показания и меры безопасности. Пропуск проверки ради экономии часа может обесценить длинное испытание. Контрольный лист подписывают до первой ступени. Он входит в пакет прослеживаемости.
Комбинированная программа может использовать статическое испытание как опорную проверку расчётной работы, а PDA — для контроля производства на большем числе свай. Это позволяет связать подробное испытание отдельных элементов с вариативностью большого поля. Конкретная схема корреляции и интерпретации определяется специалистами программы. Простое совпадение двух чисел не является целью.
PDA также помогает проверить напряжения и эффективность выбранного молота на свае, которая затем участвует в статическом испытании, если последовательность допускается программой. История всех ударов сохраняется, поскольку она влияет на состояние элемента. Проектировщик оценивает, не нарушена ли схема статической проверки. Эксперимент планируют как единый, а не как две независимые услуги.
Для зон с разной геологией или длиной свай распределение методов может различаться. Статика в одной репрезентативной зоне не отменяет динамический контроль аномалий в другой. Заказчик должен видеть карту покрытия испытаниями. Тогда дополнительные проверки назначаются по риску, а не случайно.
Решение ссылается на проект, программу, испытанные сваи, журналы и полученные результаты. В нём фиксируют допустимый тип и конфигурацию молота, наголовника и подушки, рабочий диапазон энергии, критерий окончания погружения и события остановки. Если параметры различаются по зонам, это показывают на плане. Устное «запускайте» не является достаточной производственной инструкцией.
ПТО переводит вывод испытаний в сменное задание и формы журналов. Машинист и мастер должны понимать, какие значения фиксировать и кому звонить при отклонении. Строительный контроль получает тот же актуальный документ. Несогласованные копии критерия создают риск разных решений на соседних установках.
После допуска массовая забивка свай продолжается с предусмотренным контролем. Первые производственные сваи сравнивают с испытанными, а аномальные включают в дополнительную проверку по правилам программы. Одно успешное испытание не отменяет изменчивость поля. Оно задаёт управляемый стартовый режим.
Первая ошибка — вызвать PDA после погружения всех пробных свай и обнаружить, что головы недоступны или нет молота для повторного удара. Вторая — не передать свойства и геометрию сваи. Третья — ожидать окончательный проектный вывод от измерителя без согласованного критерия. Все три проблемы организационные, а не приборные.
Для статики типична поздняя подготовка реакции. Анкеры, балки и площадка оказываются вне графика, а испытание становится критическим путём. Ещё одна ошибка — одновременно вести рядом тяжёлые работы. Даже если данные формально получены, условия могут вызвать вопросы при приёмке.
Опасно выбирать метод по рекламной цене одного испытания. Нужно считать число свай, мобилизацию, подготовку, простой основной установки, срок отчёта и вероятность дополнительной проверки. Дешёвый неполный ответ часто приводит ко второй услуге и двойной мобилизации. Правильно поставленный вопрос экономит больше, чем скидка на операцию.
Нужны проектные нагрузки и критерии, типы, сечения и длины свай, ИГИ, план поля, марки и характеристики молотов, предполагаемый график погружения и доступные зоны для реакции. Приложите журналы уже погруженных свай, исполнительные отметки и сведения об аномалиях. Укажите, какое управленческое решение и к какой дате должно быть принято. Это позволит выбрать метод по задаче, а не по названию.
Мы проверим возможность установки датчиков, подготовку голов, потребность в повторном ударе, состав исходных данных и график выезда. Для статической схемы оценим требования к площадке и реакционной системе в пределах задания. Предложение разделит подготовку, полевые работы и обработку. Ответственные и формат оперативного результата будут понятны до начала.
Пришлите проектные нагрузки, тип и длину свай, ИГИ и имеющиеся журналы погружения — определим состав испытаний и подготовим программу работ. Если требуется открыть массовую забивку к конкретной дате, укажите её вместе с графиком пробных свай. Мы предложим последовательность, в которой полевой результат превращается в оформленное решение. При необходимости PDA и статическая проверка будут увязаны в одной программе.
Не всегда. Методы создают разные данные, а требуемый состав устанавливается проектом и программой испытаний. PDA особенно полезен для динамического поведения, напряжений и контроля производства. Проверяющая сторона получает первичные данные, а не только сводный вывод.
Полевой этап PDA обычно легче встроить в забивку, но срок включает подготовку, возможную выдержку, повторный удар, анализ и согласование. Статика требует реакционной системы и ступенчатого нагружения. Критерий задают заранее и одинаково применяют ко всей сопоставимой зоне. Это позволяет отличить единичное событие от системной проблемы.
Запуск выполняют после предусмотренного программой результата и решения уполномоченных участников. Одиночная цифра на экране не заменяет согласованный критерий погружения. Это позволяет отличить единичное событие от системной проблемы. Решение фиксируют до перехода к следующей технологической операции.
Состояние грунта вокруг сваи может меняться со временем. Если программой предусмотрен повторный удар, он позволяет оценить состояние после заданной выдержки и сравнить его с моментом погружения. Решение фиксируют до перехода к следующей технологической операции. Так у всех участников остаётся единая доказательная база.
Комбинация полезна, когда требуется проверить нагрузка–перемещение на отдельных сваях и одновременно контролировать динамику, напряжения и вариативность массового погружения. Так у всех участников остаётся единая доказательная база. Ответственного за проверку назначают в рабочей процедуре объекта. Отклонение оформляют сразу, пока исходные данные доступны.
