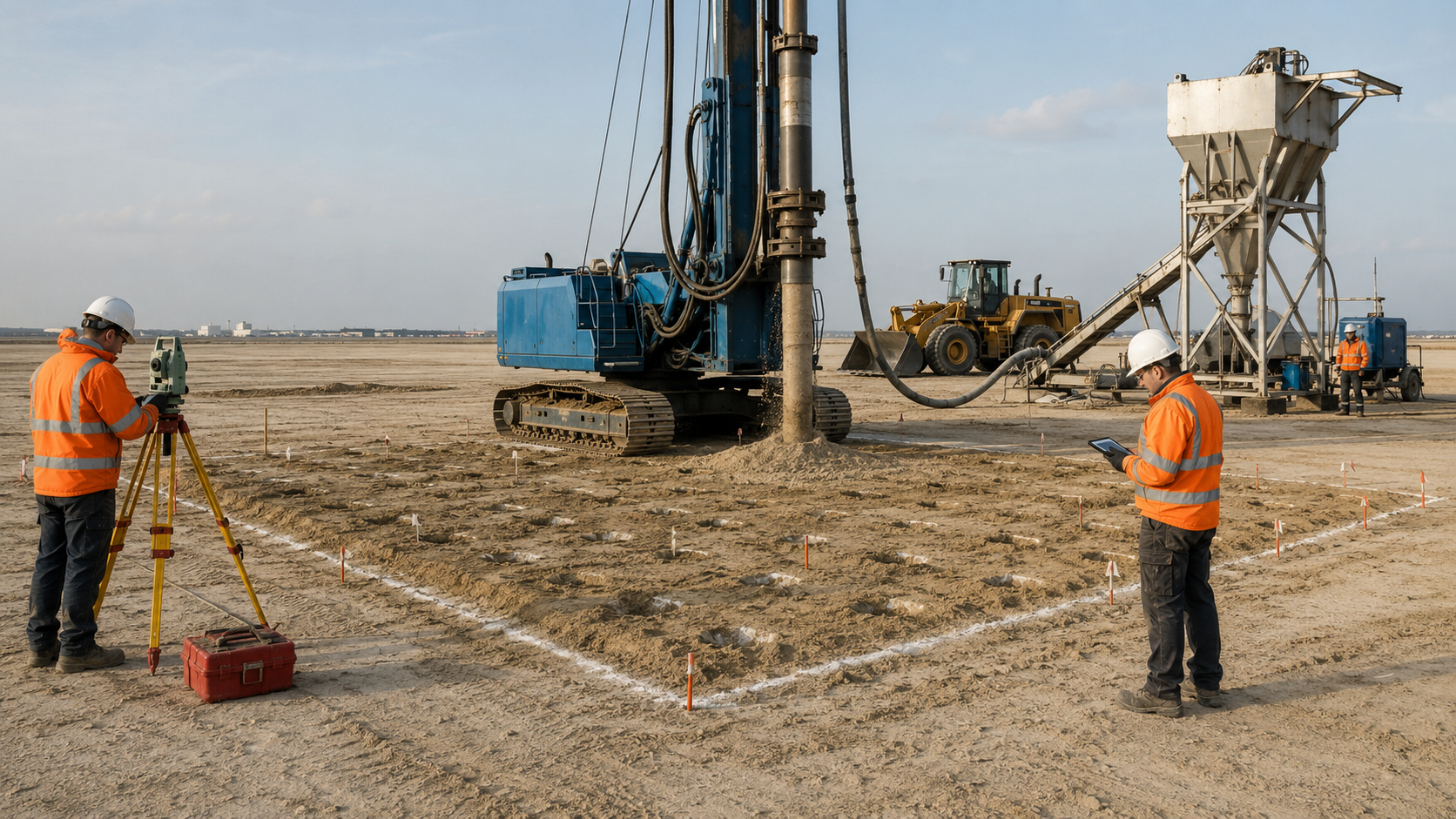

Проект предусматривает массовое виброуплотнение слабого основания, техника уже готовится к мобилизации, а график требует открыть основной фронт через несколько дней. В этот момент пробный участок часто воспринимают как формальную демонстрацию: выполнить несколько элементов, показать движение вибратора и сразу перейти к объёму. Такой подход не снимает главный риск — неизвестно, обеспечивают ли выбранные шаг, глубина, материал и режим работы требуемое изменение массива именно в грунтах площадки. Решение фиксируют до перехода к следующей технологической операции.
Полезный пробный участок является небольшим производственным экспериментом с заранее согласованным решением на выходе. До начала стороны фиксируют исходное состояние, конфигурацию элементов, параметры установки, объём и качество материала, метод измерения результата, сроки контроля и критерий запуска массовых работ. После выполнения не нужно придумывать, что считать успешным. Заказчик сравнивает фактические данные с утверждённой программой и принимает управленческое решение.
Мы включаем пробу в подготовку работ по усилению грунтов методом виброуплотнения, потому что она связывает расчёт с реальным производством. Она показывает не только достижимый геотехнический эффект, но и фактическую производительность, потребность в материале, устойчивость рабочей платформы, состояние водоотвода и качество журналирования. Чем раньше эти параметры проверены, тем меньше цена корректировки перед массовым объёмом. Ответственного за проверку назначают в рабочей процедуре объекта.
Программа начинается с перечня неопределённостей. Нужно подтвердить, достигается ли проектная глубина, сохраняется ли геометрия элемента, каков фактический расход заполнителя, какие режимы вибропогружения устойчивы и как меняются контролируемые характеристики грунта. Отдельно проверяют, не создаёт ли технология недопустимого выпора, разжижения поверхности, загрязнения материала или деформации рядом расположенных конструкций. Каждый вопрос должен иметь измеряемый ответ.
Фраза «подтвердить технологию» слишком широка для приёмки. Один участник может понимать под ней возможность погрузить инструмент, другой — соответствие CPT, третий — достижение сменной производительности. Поэтому программу делят на геотехнические, технологические, логистические и экологические цели. Решение о массовом старте принимают только после проверки критических целей, а не по среднему впечатлению от работы машины.
Проба не обязана охватывать все возможные сочетания условий, но должна быть репрезентативной для основной зоны. Если площадка разделяется на заметно разные инженерно-геологические участки, одной конфигурации может быть недостаточно. Проектировщик определяет, нужны ли дополнительные зоны или режимы. Генподрядчик закладывает их в график до мобилизации массовых ресурсов.
Место выбирают по данным инженерно-геологических изысканий, плану сооружения и будущим нагрузкам. Участок должен включать характерную мощность слабой толщи и условия подземных вод, а не только самую удобную площадку рядом с въездом. Одновременно он должен быть доступен для установки, доставки материала и контрольного оборудования. Выбор фиксируют на схеме с координатами и отметками.
Размер определяют не количеством элементов ради отчёта, а зоной влияния и требуемой сеткой измерений. Контрольные точки должны позволять оценить центральную часть, край и фон за пределами обработки, если это предусмотрено программой. Слишком маленький фрагмент может показать краевой эффект вместо массовой работы. Слишком большой превращает пробу в неоплаченный массовый этап до утверждения параметров.
Нужно решить, останется ли пробный участок частью постоянного основания. Если да, его элементы, материалы и исполнительные данные должны соответствовать требованиям к основному объёму. Если нет, проект определяет дальнейшую судьбу зоны и ограничения для последующих работ. Неопределённый статус создаёт риск двойного выполнения или включения непроверенной зоны в конструкцию.
Измерение только после обработки не показывает, что именно изменилось. До начала фиксируют геометрию площадки, отметки, состояние поверхности, уровень подземных вод в предусмотренном объёме и исходные характеристики грунта выбранным методом. Точки привязывают к одной координатной системе. Дату и условия измерений вносят в журнал.
Если критерием служит статическое зондирование CPT, фоновые и контрольные точки планируют так, чтобы результаты были сопоставимы по глубине и положению. CPT даёт непрерывный профиль сопротивления по глубине, но интерпретация зависит от прибора, процедуры и грунта. Сравнивать нужно одинаково подготовленные данные, а не отдельные максимальные значения. Проектировщик задаёт параметры, по которым будет оцениваться изменение.
Фон включает и производственную часть. Генподрядчик фиксирует состояние рабочей платформы, маршруты транспорта, фактическое расстояние до склада материала, возможность отвода воды и доступность контрольных точек. Эти сведения помогают отличить ограничение технологии от неподготовленного фронта. Без них пробная производительность мало говорит о массовом графике.
В программе перечисляют проектный диаметр или поперечный размер элемента, шаг, глубину, тип и требования к заполнителю, конфигурацию геотекстильной оболочки, последовательность и рабочие режимы оборудования. Если проверяются несколько сочетаний, каждому присваивают отдельный код. Оператор не должен менять параметры в процессе без записи причины. Иначе невозможно связать результат с конкретным режимом.
Число вариантов ограничивают инженерной логикой. Перебирать много режимов на небольшом участке бесполезно, потому что зоны влияния могут перекрываться, а объём данных для каждого варианта окажется мал. Обычно проверяют базовый проектный режим и заранее согласованную корректировку на случай недостижения критерия. Последовательность задают так, чтобы один вариант не исказил оценку другого.
Для каждого элемента регистрируют координату, дату, время, глубину, продолжительность операций, параметры вибропогружения, объём материала, остановки и отклонения. Доступный набор зависит от оборудования, но минимальная прослеживаемость обязательна. Данные машины, журнал и исполнительная схема должны использовать одинаковые номера. Любая ручная корректировка сохраняет автора и основание.
Расчётный элемент невозможно воспроизвести без стабильного материала. На пробе проверяют документы, гранулометрические и иные характеристики, предусмотренные проектом, условия хранения и защиту от загрязнения. Влажность, сегрегация или перемешивание с грунтом могут изменить подачу и фактический объём. Отбор и идентификацию проб материала предусматривают заранее.
Логистика должна имитировать массовую смену. Если материал на пробу подают вручную с ближайшей кучи, полученная производительность не переносится на поле. Нужно проверить фронт погрузчика, безопасные маршруты, вместимость накопителя, резерв поставки и взаимодействие с установкой. Узкое место часто находится не в вибраторе, а в непрерывности снабжения.
В водонасыщенных грунтах обработка может выводить воду и мелкие частицы к поверхности. Генподрядчик готовит уклоны, сбор, отвод и очистку в соответствии с проектом организации работ и требованиями площадки. Нельзя позволять воде разрушать рабочую платформу или попадать на соседний фронт. Состояние водоотвода включают в акт оценки пробного участка.
Строительный контроль проверяет привязку точки, вертикальность или заданное направление, достижение глубины, расход материала и соблюдение последовательности. Оператор отмечает встреченные препятствия, повторные проходы, паузы и изменение режима. Наблюдатель не ограничивается фотографией готовой поверхности. Основная информация появляется в процессе, пока инструмент находится в грунте.
Отдельно следят за взаимным влиянием элементов. Изменение поверхности, выпор, просадка или выход материала в соседней точке фиксируются по координате и времени. Если возникает нештатное явление, участок не продолжают автоматически до конца смены. Ответственный оценивает безопасность и влияние на достоверность пробы.
На пробной зоне полезно синхронизировать часы машины, геодезистов и лаборатории. Тогда событие на графике можно сопоставить с конкретным наблюдением и поставкой материала. Разница времени даже на несколько минут осложняет расследование. Простая синхронизация повышает ценность всего массива данных.
Метод контроля назначают в проекте или программе с учётом требуемой характеристики. Это может быть CPT, иные полевые испытания, геодезический мониторинг, контроль материала и исполнительной геометрии. Один метод не обязан отвечать на все вопросы. Набор должен подтверждать именно те расчётные предпосылки, ради которых выполняется усиление.
Время измерения имеет значение. Состояние водонасыщенного массива может меняться после устройства, поэтому сроки контрольных испытаний задают заранее и одинаково применяют к сравниваемым зонам. Ранний замер и замер после выдержки отвечают на разные вопросы. Если срок меняют, это отражают в интерпретации.
Результаты представляют по глубине и плану, а не одной средней цифрой. Заказчику нужна карта контрольных точек, исходные и повторные профили, привязка к элементам и перечень исключённых измерений с причинами. Выбор только лучших кривых недопустим. Неоднородность сама является важным результатом пробы.
Критерий связывает измерение с проектным решением. Он может включать достижение требуемых характеристик в заданном интервале глубин, долю соответствующих контрольных точек, геометрию элементов, расход материала и отсутствие недопустимых воздействий. Конкретные значения устанавливает проектная документация. Подрядчик не должен объявлять участок принятым по собственному внутреннему порогу.
Для каждого критерия задают источник данных и ответственную сторону. Например, глубину подтверждает машинный журнал и исполнительная схема, качество материала — документы и отбор, изменение массива — утверждённое полевое испытание. Если источники расходятся, программа должна описывать порядок разбора. Это предотвращает спор после получения неудобного результата.
Полезно заранее определить три статуса: параметры подтверждены, требуется уточняющая проверка, параметры не подтверждены. Средний статус нужен для единичного спорного измерения или технического сбоя контроля, но не должен становиться способом бесконечно откладывать решение. Для него задают срок и конкретное действие. До закрытия критического вопроса массовый фронт не открывают.
| Блок | Что фиксируем | Какое решение поддерживает |
|---|---|---|
| Исходный фон | CPT или иной профиль, вода, отметки | Есть база для сравнения |
| Производство | Глубина, режим, материал, время, отклонения | Режим воспроизводим на массовом объёме |
| Результат | Контрольные профили и геометрия | Достигнут проектный критерий |
| Логистика | Подача материала, платформа, водоотвод | Темп можно перенести в график |
Первый вариант — подтвердить проектные параметры и открыть массовые работы с тем же режимом и контролем. Второй — скорректировать производственный параметр в пределах, разрешённых и согласованных проектировщиком, затем подтвердить его дополнительной пробой. Третий — изменить расчётную конфигурацию, что требует обновления проектного решения. Четвёртый — признать технологию неприменимой для зоны и рассмотреть альтернативу.
Нельзя смешивать корректировку ППР и изменение проекта. Маршрут машины или способ подачи материала может относиться к организации производства. Шаг, диаметр, глубина или расчётные характеристики элементов затрагивают проектную модель. Граница полномочий фиксируется до начала, чтобы подрядчик не принимал проектное решение под давлением графика.
Протокол решения содержит ссылку на программу, перечень выполненных элементов, исходные и контрольные данные, отклонения, вывод проектировщика и условия массового запуска. Если утверждён только один режим, оператор не должен переносить на поле другие настройки ради производительности. Изменение проходит через установленную процедуру. Это сохраняет доказательность результата для приёмки.
После утверждения параметров выпускают актуальную технологическую карту, формы журналов и исполнительную схему. Бригада проходит целевой инструктаж по режиму, событиям остановки и правилам маркировки элементов. Генподрядчик обеспечивает ресурсный темп, подтверждённый пробой: материал, транспорт, водоотвод, геодезию и лабораторию. План без этих ресурсов не воспроизводит успешный участок.
Контроль на массовом поле не отменяется. Проект задаёт частоту проверок и распределение точек по зонам, а производственные данные собирают на каждом элементе в предусмотренном объёме. Тренды расхода, глубины и времени сравнивают с пробой. Систематическое отклонение является основанием проверить процесс до накопления большого объёма.
При переходе в другую геологическую зону применимость подтверждённого режима оценивают отдельно. Если проба выполнялась в одном типе разреза, её нельзя без анализа распространять на участок с иной мощностью слабого слоя или уровнем воды. Зонирование включают в сменное задание. Так массовая производительность не достигается ценой потери инженерного контроля.
Самая частая ошибка — начать работу без согласованных критериев. Затем каждый участник выбирает удобный показатель, и совещание превращается в спор интерпретаций. Вторая ошибка — не выполнить исходные измерения. Третья — разместить пробу в нетипичной или предварительно нарушенной зоне.
Ещё одна ошибка — изменить сразу несколько параметров и не маркировать элементы. Даже положительный результат нельзя связать с конкретным режимом. Опасно также скрывать остановки, повторные проходы и фактический расход материала. Пробный участок ценен честной диагностикой, а не безупречной картинкой.
Наконец, нельзя запускать массовый объём по устному разрешению, пока данные ещё обрабатываются. Несколько смен могут создать тысячи квадратных метров спорного основания. Задержка одного формального решения кажется дорогой только до сравнения с ценой переделки. Точка допуска должна быть видна в календарном плане.
Передайте ИГИ, проект усиления, план зон и нагрузок, расчётные критерии, отметки площадки, требования к материалу, сведения о подземных водах и ограничениях по вибрации. Приложите график, схему логистики, данные о рабочей платформе и планируемый метод контроля. Если выполнялись CPT или другие полевые исследования, нужны координаты и исходные файлы. По ним можно выбрать репрезентативную зону и составить матрицу параметров.
Мы увяжем технологическую пробу с возможностями оборудования, поставкой материала, геодезией и контрольными испытаниями. В предложении будут обозначены основной режим, фиксируемые данные, границы работ и документы на выходе. Критерии приёмки согласуются с проектировщиком и техзаказчиком до выхода установки. Это позволяет поставить в график реальную дату решения по массовому этапу.
Отправьте проект усиления, инженерно-геологические изыскания и планируемый график работ. Инженеры «Точки опоры» оценят применимость технологии и подготовят предложение по выполнению пробного участка. После подтверждения параметров их можно безопасно перенести в ППР и массовое производство. Если результат не достигается, корректировка произойдёт на ограниченной зоне, а не на всём основании.
Необходимость и объём определяются проектной документацией и программой контроля. Для крупного или неоднородного основания проба позволяет подтвердить расчётные и производственные параметры до массовых затрат. Это позволяет отличить единичное событие от системной проблемы. Решение фиксируют до перехода к следующей технологической операции.
Без исходного профиля сложнее доказать изменение именно от технологии. Сопоставимые измерения до и после дают более надёжную основу для вывода, если такой метод предусмотрен программой. Решение фиксируют до перехода к следующей технологической операции. Так у всех участников остаётся единая доказательная база.
Критерии задаются проектным решением и согласованной программой. Подрядчик подтверждает достижимость параметров, но не заменяет проектировщика при определении расчётного результата. Так у всех участников остаётся единая доказательная база. Ответственного за проверку назначают в рабочей процедуре объекта.
После получения предусмотренных данных и документированного решения о подтверждении режима. Завершение устройства элементов само по себе не является разрешением на массовый этап. Ответственного за проверку назначают в рабочей процедуре объекта. Отклонение оформляют сразу, пока исходные данные доступны.
Нужно проверить качество данных, положение точек, производственные журналы и геологическую зону. Затем проектировщик определяет дополнительный контроль, корректировку параметров или смену решения. Отклонение оформляют сразу, пока исходные данные доступны. Этот порядок сохраняет прослеживаемость для строительного контроля.
