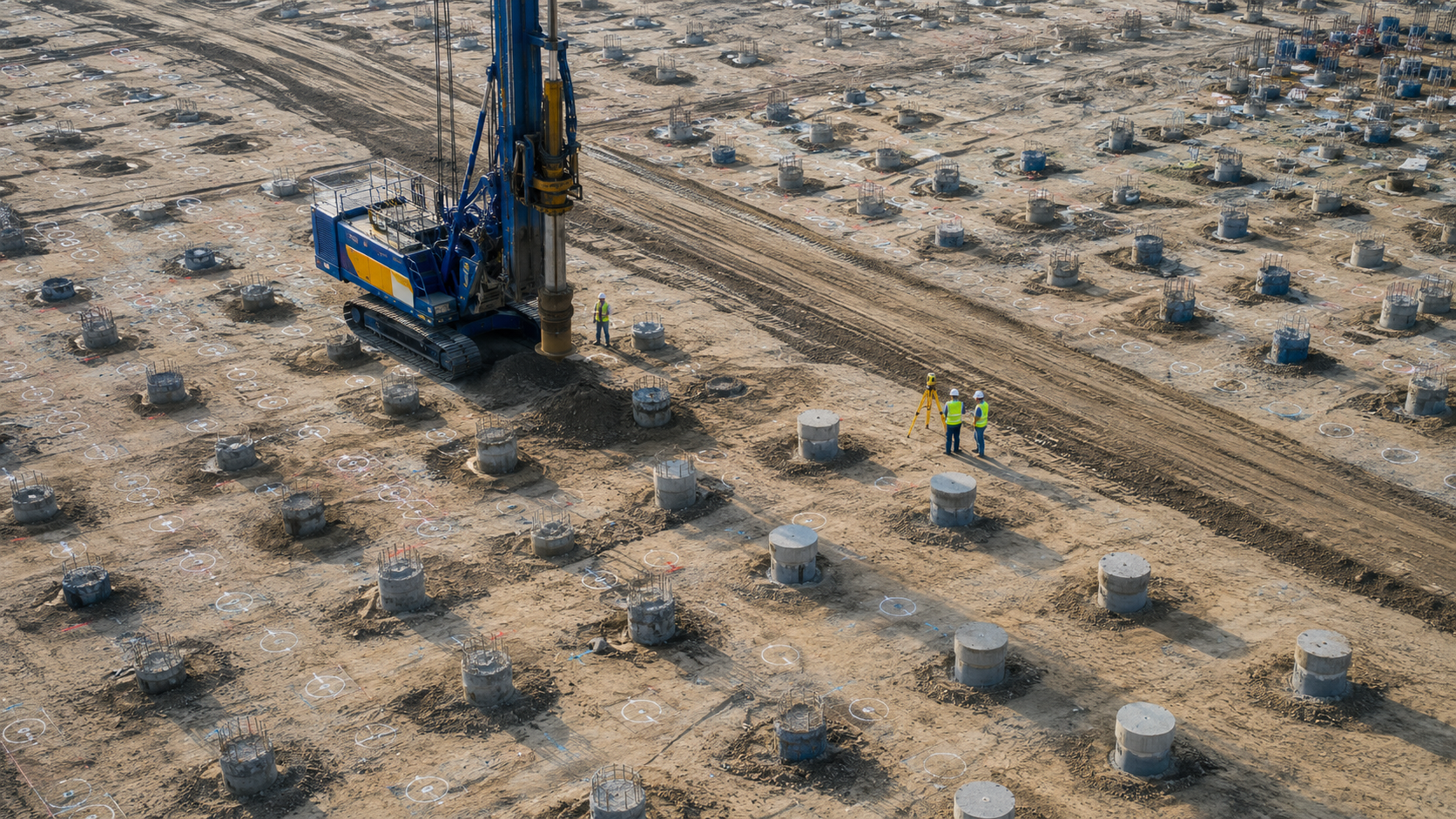

На плотном свайном поле недостаточно передать оператору список номеров. Каждая новая проходка происходит рядом со свежей бетонной смесью, ещё не набравшей заданные свойства, а тяжёлая установка перемещается между каркасами, головами свай, бетонными рукавами и геодезическими точками. Ошибка последовательности может вызвать повреждение верха, смещение каркаса, загрязнение головы, потерю разбивки или простой из-за заблокированного маршрута. Решение фиксируют до перехода к следующей технологической операции.
Универсальной схемы «через одну» для всех объектов нет. Безопасные расстояния и технологические паузы зависят от диаметра, шага, грунта, глубины, состава смеси, конструкции каркаса, оборудования и проектных требований. Поэтому очередность является частью ППР и технологического регламента, а не устной договорённостью в начале смены. Так у всех участников остаётся единая доказательная база.
Мы строим схему от ограничений: выделяем зоны свежих свай, маршруты CFA-установки, точки подачи бетона и каркасов, фронт геодезии и контрольные точки. Затем задаём основную и резервную последовательности. Такой подход защищает качество и позволяет перестраивать смену, если бетон задержался или одна точка ушла на инженерный разбор. Ответственного за проверку назначают в рабочей процедуре объекта.
Сразу после бетонирования ствол представляет собой свежую смесь в грунте, а каркас удерживается принятым технологией способом. Бурение рядом изменяет напряжённое состояние и движение грунта, создаёт локальные потоки воды и грунтовой массы, а перемещение установки нагружает поверхность. Конкретное влияние зависит от геологии и расстояния. Отклонение оформляют сразу, пока исходные данные доступны.
На поверхности уязвимы голова сваи и выступающий каркас. Гусеница, отвал грунта, рукав или крановая операция могут их повредить даже без геотехнического воздействия. Неправильная планировка приводит к тому, что установка вынуждена объезжать готовые точки по непредусмотренному маршруту. Этот порядок сохраняет прослеживаемость для строительного контроля.
Риск нельзя оценивать только по визуальному состоянию головы. Изменения ниже поверхности не видны, поэтому проект устанавливает ограничения и порядок контроля. Схема должна предотвращать спорную ситуацию, а не пытаться доказать постфактум, что соседняя свая «на вид целая». Изменение параметра требует записи причины и согласованного решения.
Нужны план поля с типами и диаметрами, отметки, шаги, данные ИГИ, положение ростверков, проектные швы, границы котлована, рабочие уровни, расположение коммуникаций и зоны запрета. От подрядчика требуются габариты и радиусы установки, допустимые уклоны, схема бетонной линии и манипуляций с каркасом. Документированное действие снижает риск спора после завершения работ. Проверку связывают с конкретной точкой, временем и исполнителем.
Генподрядчик добавляет фактические маршруты миксеров, крана и вывоза грунта, места мойки, освещение, режим смен, фронты земляных и арматурных работ. Если эти потоки не нанесены на один план, они неизбежно пересекутся в производстве. Проверку связывают с конкретной точкой, временем и исполнителем. Следующий этап открывают только после закрытия критического вопроса.
Отдельно фиксируют нормативные и проектные ограничения по устройству соседних элементов и времени. Они могут различаться по зонам и типам свай. При отсутствии прямого критерия проектировщик должен дать его до массового старта. Следующий этап открывают только после закрытия критического вопроса.
Захватка должна быть производственно самостоятельной: готовая разбивка, подъезд, место для грунта, подача смеси, каркасов и безопасный выход установки. Простое деление поля на равные прямоугольники не работает, если одна часть отрезает маршрут к другой. Фактические сведения сохраняют вместе с исполнительной документацией. При неоднозначности подключают проектировщика в пределах его полномочий.
Границы удобно привязывать к ростверкам, температурным блокам, рядам или конструктивным участкам, но окончательная схема проверяется траекторией машины. Установка не должна возвращаться через зону свежих свай ради одной пропущенной точки. При неоднозначности подключают проектировщика в пределах его полномочий. Единый формат ускоряет проверку на совещании и при приёмке.
Для каждой захватки назначают основную последовательность и резерв. Резервные точки находятся вне зоны действия выявленной проблемы и имеют готовые каркасы, бетонную логистику и геодезию. Иначе при первой задержке вся система останавливается. Единый формат ускоряет проверку на совещании и при приёмке.
Схема должна минимизировать близкое соседство новой проходки и свежего элемента в период, установленный технологией. Применяются пропуски, диагональное движение, работа полосами, блоками или от центра к краям — конкретный вариант выбирают расчётно и организационно. Требование включают в ППР, программу контроля или договорный регламент. Производственный график должен учитывать время на такое решение.
В неустойчивом грунте учитывают возможное влияние последовательной разработки на массив. В стеснённой зоне приоритетом может стать свободный выход техники. При разных диаметрах и глубинах разумно группировать элементы по режимам, чтобы уменьшить переналадки, но не нарушить требования к соседству. Производственный график должен учитывать время на такое решение.
Очередность также связывают с устройством контрольных свай и испытаний. Точки, от которых зависит разрешение на массовый этап, выполняют так, чтобы к ним сохранялся доступ для оборудования и повторного воздействия, если оно предусмотрено программой. Устное объяснение не заменяет запись в журнале и исполнительной схеме. Так риск локализуется до накопления большого объёма работ.
На плане показывают положение установки на каждой точке, направление заезда и выезда, развороты, габарит мачты, зоны под гусеницами и препятствия. Маршрут проверяют по несущей способности площадки и уклонам. Нельзя считать, что машина проедет между каркасами, если это не проверено в масштабе. Так риск локализуется до накопления большого объёма работ.
Грунт со шнека временно размещается так, чтобы не закрыть следующую точку и не создать нагрузку на свежую голову. Вывоз синхронизируется с проходкой. Бетонный рукав прокладывается без контакта с каркасами и без пересечения проезда. Сравнение ведут по одинаковой системе координат и отметок.
После каждой смены фактический маршрут сравнивают с планом. Если площадка проседает или появляется вода, траекторию меняют оформленно. Самовольный объезд по нерасчётной зоне способен повредить и сваи, и машину. Проверяющая сторона получает первичные данные, а не только сводный вывод.
CFA-цикл не терпит разрыва между готовым забоем и поставкой смеси. План смены связывает ожидаемое время бурения каждой точки с миксерами и насосом. При этом каркас должен быть идентифицирован, проверен и доступен без перемещения через свежие зоны. Критерий задают заранее и одинаково применяют ко всей сопоставимой зоне.
Геодезия выдаёт точки опережающим фронтом, но не слишком далеко, чтобы разметку не уничтожила техника. Исполнительная съёмка выполняется в согласованный момент, когда доступ безопасен. Грунт вывозится с темпом, который не блокирует установку. Это позволяет отличить единичное событие от системной проблемы.
ПТО ведёт план-факт не только по количеству свай, но и по готовности следующего цикла. Причина простоя маркируется конкретно: бетон, каркас, геодезия, грунт, площадка, решение проектировщика или техника. Это позволяет менять узкое место, а не просто требовать от буровой «работать быстрее». Решение фиксируют до перехода к следующей технологической операции.
Рабочая матрица связывает номер точки с готовностью всех ресурсов и ограничением соседства. Её обновляют на коротком производственном совещании и передают оператору, бетонной службе, геодезии и крану в одной версии. Так у всех участников остаётся единая доказательная база. Ответственного за проверку назначают в рабочей процедуре объекта.
| Проверка | До включения точки в смену | Причина запрета |
|---|---|---|
| Геодезия | Точка вынесена и защищена, отметка подтверждена | Риск смещения и неверной глубины |
| Соседние сваи | Выдержаны проектные расстояния и интервалы | Воздействие на свежий элемент |
| Маршрут | Есть безопасный заезд, работа и выход | Повреждение голов, каркасов или площадки |
| Бетон | Поставка и насос подтверждены на время цикла | Пауза при бетонировании |
| Каркас | Каркас принят, промаркирован и доступен | Задержка установки в свежую смесь |
| Грунт | Есть место и вывоз | Блокирование точки и перегруз площадки |
Причиной может быть препятствие, неготовый каркас, отказ бетонной поставки, повреждение разметки или инженерный запрос. Точку не просто пропускают: ей присваивают статус, ограждают при необходимости и проверяют, не заблокирует ли возврат к ней готовое поле. Ответственного за проверку назначают в рабочей процедуре объекта. Отклонение оформляют сразу, пока исходные данные доступны.
Переход выполняется по резервной последовательности. Если возврат потребует пересечь свежие сваи, график перестраивают с учётом набора свойств и доступа. Иногда выгоднее решить проблему сразу, иногда — перенести её в отдельное окно. Критерий задаётся ППР и техническим решением.
Все участники получают обновлённую схему. Устная команда одному оператору недостаточна: бетон, геодезия и каркасы продолжат работать по старому плану и создадут новый конфликт. Этот порядок сохраняет прослеживаемость для строительного контроля. Изменение параметра требует записи причины и согласованного решения.
На поверхности проверяют отметку головы, положение и сохранность каркаса, загрязнение грунтом и следы механического воздействия. Геодезическая информация связывается с машинным протоколом. Зоны защищают физически и обозначают на плане. Изменение параметра требует записи причины и согласованного решения.
Если рядом произошло нештатное бурение, просадка площадки, выход смеси или движение грунта, событие фиксируют. Проектировщик определяет, требуется ли дополнительный контроль. Нельзя ограничиваться выравниванием поверхности и удалением видимых следов. Документированное действие снижает риск спора после завершения работ.
В конце смены реестр показывает время устройства каждой сваи и текущее ограничение для соседних точек. Это позволяет следующей бригаде продолжить безопасно без восстановления хронологии по звонкам. Проверку связывают с конкретной точкой, временем и исполнителем. Следующий этап открывают только после закрытия критического вопроса.
Основаниями служат повторяющиеся аномалии, изменение технологии, появление воды, изменение рабочего уровня, подключение второй установки, новый маршрут крана, перенос бетонасоса или выявленные коммуникации. Изменение одной переменной может сделать прежнюю траекторию небезопасной. Следующий этап открывают только после закрытия критического вопроса. Фактические сведения сохраняют вместе с исполнительной документацией.
При работе нескольких установок поля влияния и маршруты разделяют. Они не должны двигаться навстречу без рассчитанной зоны и координации. Производительность двух машин не равна удвоенной, если бетон, грунт и каркасы остаются общими узкими местами. Фактические сведения сохраняют вместе с исполнительной документацией.
Пересогласование не обязательно означает долгую остановку, если процедура подготовлена. ПТО выпускает обновлённую схему, ответственные подтверждают изменения, а бригады получают одну актуальную версию. При неоднозначности подключают проектировщика в пределах его полномочий. Единый формат ускоряет проверку на совещании и при приёмке.
Передайте план свайного поля в масштабе, ведомость свай, ИГИ, конструкцию каркасов, рабочие отметки, план котлована и коммуникаций, габариты площадки, маршруты миксеров и крана, ограничения по сменам и требуемый график. Укажите предполагаемое число установок. Единый формат ускоряет проверку на совещании и при приёмке. Требование включают в ППР, программу контроля или договорный регламент.
Мы проверим траекторию оборудования, разобьём поле на захватки, свяжем последовательность с бетоном, армированием, геодезией и вывозом грунта, предложим резервные точки и форму сменного контроля. Схема затем согласуется в составе принятой документации объекта. Требование включают в ППР, программу контроля или договорный регламент. Производственный график должен учитывать время на такое решение.
Пришлите ИГИ, план свайного поля, диаметры и проектные отметки свай — проверим применимость CFA и подготовим производственную последовательность без возвратов через зоны свежеустроенных элементов. Производственный график должен учитывать время на такое решение. Устное объяснение не заменяет запись в журнале и исполнительной схеме. Так риск локализуется до накопления большого объёма работ.
Нет. Конкретная последовательность зависит от шага, диаметра, грунта, технологии, оборудования и требований проекта. Схема «через одну» без проверки может не решить маршрутные и геотехнические риски. Устное объяснение не заменяет запись в журнале и исполнительной схеме.
Единый срок без проекта назвать нельзя. Интервал устанавливают в ППР или технологическом регламенте с учётом смеси, грунта, расстояния и конструкции. Так риск локализуется до накопления большого объёма работ. Сравнение ведут по одинаковой системе координат и отметок.
Ей присваивают статус и планируют безопасный возврат с учётом доступа и состояния соседних свай. Самовольный проезд через свежую зону недопустим. Сравнение ведут по одинаковой системе координат и отметок. Проверяющая сторона получает первичные данные, а не только сводный вывод.
Можно при разделённых зонах, маршрутах и согласованной логистике. Нужно проверить бетон, грунт, каркасы, геодезию и взаимное влияние, иначе две машины будут конкурировать за ресурсы. Проверяющая сторона получает первичные данные, а не только сводный вывод. Критерий задают заранее и одинаково применяют ко всей сопоставимой зоне.
Она разрабатывается и согласуется в принятой проектно-технологической документации. Генподрядчик координирует фронт, подрядчик подтверждает технологию, строительный контроль следит за соблюдением, проектировщик задаёт инженерные ограничения. Критерий задают заранее и одинаково применяют ко всей сопоставимой зоне. Это позволяет отличить единичное событие от системной проблемы.
